二級建造師考試公路知識點:工程進度的控制

二級建造師考試公路知識點:工程進度的控制,現在的競爭壓力這么大,同樣的在二級建造師考試中,也是壓力很大的,所以在備考考試的時候,一定要努力啦!為了幫助小伙們,接下來小編帶大家學習二級建造師考試公路知識點:工程進度的控制。
知識點:工程進度的控制
一、進度計劃的審批
1.進度計劃的提交
(1)總體性進度計劃
在中標通知書發出后合同規定的時間內,承包人應向監理工程師書面提交以下文件:一份詳細和格式符合要求的工程總體進度計劃及必要的各項關鍵工程的進度計劃;一份有關全部支付的現金流動估算;一份有關施工方案和施工方法的總說明(可通過施工組織設計提出)。
(2)階段性進度計劃
在將要開工以前或在開工以后合理的時間內,承包人應向監理工程師提交以下文件:年、月(季)度進度計劃及現金流估算和分項(或分部)工程的進度計劃。
二、進度計劃的檢查(前鋒線法)
項目部每天按單位工程、分項工程或工點對實際進度進行記錄,并予以檢查,以作為掌握工程進度和進行決策的依據,并及時向監理和建設單位匯報。
三、工程施工延誤的處理
處理延誤事件,首先可采用進度檢查方法,判斷其延誤是否造成誤期影響,工期將拖延多少。對于無誤期影響的延誤事件一般無需處理。但對延誤較大,雖然還未造成誤期影響的這些準關鍵工作(即已接近關鍵工作的工作)要極為關注。其次應通過現場記錄和有關文件或資料分析這些延遲事件的原因或責任。由于延誤原因或責任有兩類,與之相對應的也有兩種不同處理方式。
1.施工單位自身原因或責任的延誤引起誤期影響的處理(工期拖延影響不大的處理)
施工單位自身原因的延誤引起工期拖延不大,沒有超過一定百分比時,施工單位可通過加強內部管理來自身消化。
2.非承包人原因或責任的延誤引起誤期影響的延期申請條件
(1)由于非承包人的責任,工程不能按原定工期完工。
(2)可獲延期的情況發生后,承包人在合同規定期限內向監理工程師提交工程延期的意向通知書。
(3)承包人承諾繼續按合同規定向監理工程師提交有關造成工期拖延的詳細資料,并根據監理工程師需求隨時提交有關證明。
(4)可獲延期的事件終止后承包人在合同規定的期限內,向監理工程師提交正式的延期申請報告。
四、進度計劃的調整
如果發現工程現場的組織安排、施工順序、人力和設備與進度計劃上的方案有較大不一致時,應對原工程進度計劃及現金流動計劃予以調整,調整后的工程進度計劃應符合工程現場實際,并應保證滿足合同工期的要求。
進度計劃的調整,根據調整的原因分為兩種:一種是延期后應按新合同工期調整計劃;另一種是延誤了工期卻又無權獲得延期。
1.壓縮工期的兩種主要途徑與方法
(1)改變原計劃中關鍵工作之間的邏輯關系
可將順序施工關系改為平行施工關系,或?qū)㈨樞蚴┕りP(guān)系改為搭接施工關系。
(2)壓縮關鍵工作的持續時間
通過網絡圖直接進行壓縮工期很方便,在壓縮時首先要考慮的是,要選擇哪個關鍵工作進行壓縮并且壓縮多少才合適。
【典型例題】

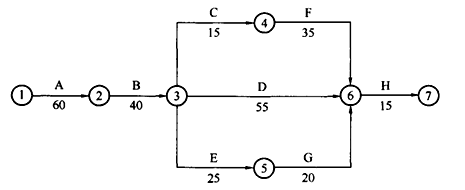

某單項工程,以下圖所示進度計劃網絡組織施工。

原計劃工期是170d,在第75天進行的進度檢查時發現:工作A已全部完成,工作B剛剛開工。由于工作B是關鍵工作,所以它拖后15d將導致總工期延長15d完成。
本工程各工作相關參數見下表:
序號
|
工作
|
最大可壓縮時間
|
趕工費用(元/d)
|
1
|
A
|
10
|
200
|
2
|
B
|
5
|
200
|
3
|
C
|
3
|
100
|
4
|
D
|
10
|
30
|
5
|
E
|
5
|
200
|
6
|
F
|
10
|
150
|
7
|
G
|
10
|
120
|
8
|
H
|
5
|
420
|
問題:
(1)為使本單項工程仍按原工期完成,必須調整原計劃,問應如何調整原計劃,才能既經濟又保證整修工作在計劃的170d內完成,列出詳細調整過程。
(2)試計算經調整后,所需投入的趕工費用。
(3)重新繪制調整后的進度計劃網絡圖,并列出關鍵線路(以工作表示)。
『參考答案』
(1)目前總工期拖后15d,此時的關鍵路線: B→D→H。
?、倨渲泄ぷ鰾趕工費率最低,故先對工作B持續時間進行壓縮:工作B壓縮5d,因此增加費用為5×200=1000元;
總工期為:185-5=180d 。
關鍵路線:B→D→H 。
?、谑S嚓P(guān)鍵工作中,工作D趕工費率最低,故應對工作D持續時間進行壓縮。工作D壓縮的同時,應考慮與之平等的各線路,以各線路工作正常進展均不影響總工期為限。 工作D只能壓縮5d,因此增加費用為:5×300=1500元;
總工期為:180-5=175d 。
關鍵線路:B→D→H和B→C→F→H兩條 。
?、凼S嚓P(guān)鍵工作中,存在三種壓縮方式:
a.同時壓縮工作C、工作D;
b.同時壓縮工作F、工作D;
c.壓縮工作H。
同時壓縮工作C和工作D的趕工費率最低,故應對工作C和工作D同時進行壓縮。 工作C最大可壓縮天數為3d,故本次調整只能壓縮3d。
因此增加費用:3×100+3×300=1200元 。
總工期為:175-3=172d 。
關鍵線路:B→D→H、B→C→F→H。
?、苁O玛P(guān)鍵工作中,壓縮工作H趕工費率最低,故應對工作H進行壓縮。工作H壓縮2d。
因此增加費用:2×420=840元;
總工期為:172-2=170d。
⑤ 通過以上工期調整,工作仍能按原計劃的170d完成。
(2)所需投入的趕工費為:
1000+1500+1200+840=4540元。

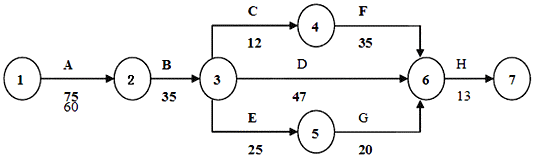

(3)調整后的進度計劃網絡圖如圖:

其關鍵線路為:A→B→D→H和A→B→C→F→H 。
建設工程教育網2019年二級建造師新課已開通,網??偨Y(jié)多年成功輔導經驗,從學員實際需求出發,結合二級建造師考試命題規律、重點、難點,融入先進的教學理念。高效備戰2019年二級建造師考試,打造零基礎全科直達方案,全新課程套餐,快速進步,取證必修課!
相關推薦:

- 2026二建《建筑實務》新教材變動出爐!教材變動約10%
- 2026年二級建造師教材正式上市!立即獲取教材專業解析
- 青海關于公布2025年度二級建造師執業資格考試合格標準的通知
- 2025年浙江省二級建造師執業資格考試合格證明已上線
- 關于2025年度湖北省二級建造師證書辦理通知
- 【新教材直播】2026年二級建造師教材變動解析直播匯總
- 新疆關于2025年二級建造師執業資格考試合格分?jǐn)?shù)線的公告
- 2025年度內蒙古自治區二級建造師執業資格考試各科目合格標準
- 2026年二級建造師新教材預售開啟!備考工作宜早不宜遲
- 2025年二級建造師合格證書領取時間及領取通知匯總
報考指南
大綱 / 教材
2024年9月
報 名 時 間
2025年2月起
準考證打印
考前10天至一周內
考 試 時 間
5月10日、11日(部分地區不同)
考 試 成 績
考后2個月起陸續公布
合格證領取
查分后2-3個月陸續發布
閱讀排行
關注更多
立即掃碼添加學習顧問

報考指導
考情速遞
備考計劃
幫你選課
