2019一級建造師考試考點復習:標號法(2)

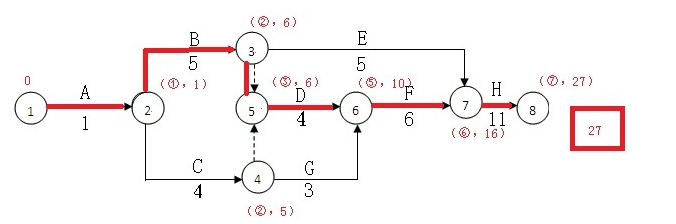

通過各節點的標號,可以求出最后一個節點的最早開始時間,也就是該網絡計劃的計劃總工期。然后從最終節點開始沿標號尋找關鍵線路。每到一個標號,尋找其源節點,將其連線就是關鍵線路。

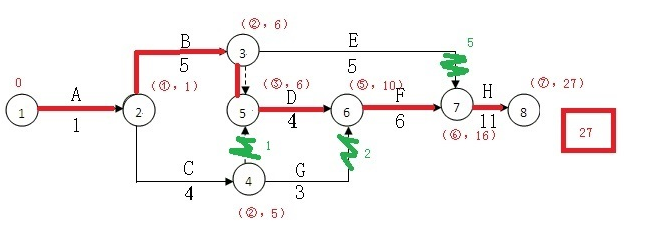

接著就可以計算各工作的自由時差。關鍵線路上的工作自由時差是不需要計算的,他們的自由時差是0.剩下的工作的自由時差怎么計算呢?每項工作的自由時差=其終節點的標號-(其始節點的標號+該工作持續時間)。例如E工作其終節點的標號為16,其始節點標號為6,工作持續時間為5,那么其自由時差=16-(6+5)=5.依此規則計算各工作的自由時差。并附波浪線。
現在只剩下工作的總時差沒有計算。工作的總時差=其緊后線路上自由時差之和的最小值+其自由時差。(雙代號時標網絡通用)例如C工作,其自由時差為1,其后有兩條工作線路:DFH/GFH.在DFH上,自由時差之和(波浪線之和)=0;在GFH上,自由時差之和=2.所以C工作的總時差=1+0=1.
依次計算剩余工作的總時差。
到這里,整個網絡計劃的所有參數均計算完畢。
對于任一個網絡計劃均可以按此步驟計算,網絡計劃是實務可能必考的內容,想通過一級建造師考試,必須熟練掌握網絡計劃,而其中雙代號網絡計劃和雙代號時標網絡計劃因為跟實際聯系緊密,可考點又多,所以是出題人的最愛。
