2019一級建造師考試考點復習:標號法(1)

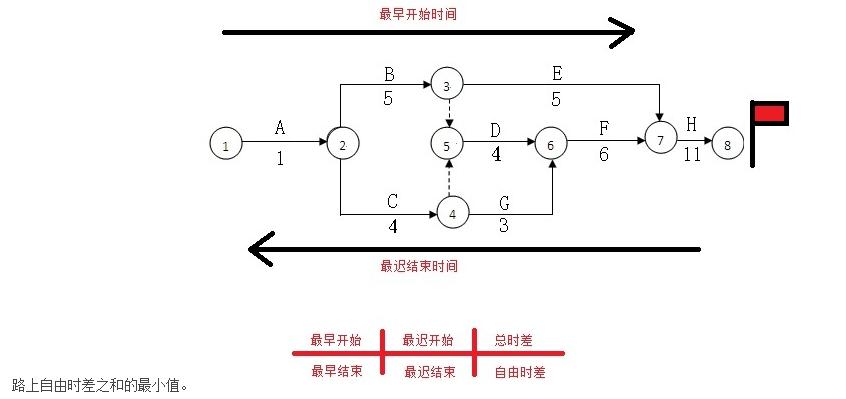

網絡計劃的標號法,其實是源自六時標注法,只是把六時省略為三時,分別計算每個節點的最早開始和最遲完成時間,然后計算其自由時差。而其總時差=緊后線

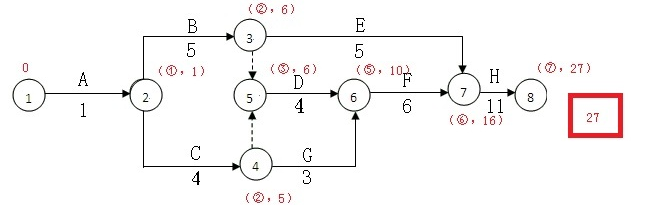

首先,標號的原則是:(一)必須從左向右,依照節點編號順序,依次計算各節點標高。(二)節點標號取大值(因為計算的是最早開始時間)。(三)虛工作時間算0.(四)標出每個節點的來源節點及累計時間。依此規則計算各節點編號:

學員討論(0)
相關資訊
- · 2012年一級建造師《機電工程》試題及參考答案解析
- · 施工圖預算編制(定額單價法)-一級建造師試題
- · 施工圖預算編制(定額單價法)-一級建造師經濟試題
- · 2019一級建造師考試考點復習:標號法(2)
- · 一級建造師水利實務高頻考點:選擇混凝土運輸澆筑方案的原則
- · 一級建造師水利實務高頻考點:混凝土運輸方案
- · 一級建造師考試項目管理工程網絡計劃的編制方法
- · 一級建造師考試工程網絡計劃的編制方法
- · 一級建造師考試混凝土運輸方案
- · 一級建造師建筑實務知識專題:鋼筋混凝土





![[em2_01]](https://live.cdeledu.com/web/images/emoji/01.png)
![[em2_02]](https://live.cdeledu.com/web/images/emoji/02.png)
![[em2_03]](https://live.cdeledu.com/web/images/emoji/03.png)
![[em2_04]](https://live.cdeledu.com/web/images/emoji/04.png)
![[em2_05]](https://live.cdeledu.com/web/images/emoji/05.png)
![[em2_06]](https://live.cdeledu.com/web/images/emoji/06.png)
![[em2_07]](https://live.cdeledu.com/web/images/emoji/07.png)
![[em2_08]](https://live.cdeledu.com/web/images/emoji/08.png)
![[em2_09]](https://live.cdeledu.com/web/images/emoji/09.png)
![[em2_10]](https://live.cdeledu.com/web/images/emoji/10.png)
![[em2_11]](https://live.cdeledu.com/web/images/emoji/11.png)
![[em2_12]](https://live.cdeledu.com/web/images/emoji/12.png)
![[em2_13]](https://live.cdeledu.com/web/images/emoji/13.png)
![[em2_14]](https://live.cdeledu.com/web/images/emoji/14.png)
![[em2_15]](https://live.cdeledu.com/web/images/emoji/15.png)
![[em2_16]](https://live.cdeledu.com/web/images/emoji/16.png)
![[em2_17]](https://live.cdeledu.com/web/images/emoji/17.png)
![[em2_18]](https://live.cdeledu.com/web/images/emoji/18.png)
![[em2_19]](https://live.cdeledu.com/web/images/emoji/19.png)
![[em2_20]](https://live.cdeledu.com/web/images/emoji/20.png)






掃一掃立即下載
掃碼添加老師
