    北京2021年二級造價師《土建工程》考試題目及答案(考生回憶版)

    2021-07-07 16:24 來源:建設工程教育網
    打印
    字體:

    2021年北京二級造價工程師《建設工程計量與計價實務(土建)》考試題目及答案解析

    1.不是安全玻璃的是( )。

    A.平板玻璃

    B.鋼化玻璃

    C.夾絲玻璃

    D.夾層玻璃

    【答案】A

    【解析】本題考查的是建筑玻璃。安全玻璃包括:防火玻璃、鋼化玻璃、夾絲玻璃和夾層玻璃。

    2.可以重復使用的鋼筋構件( )。

    A.架立筋

    B.馬凳筋

    C.受力筋

    D.對穿螺桿

    【答案】D

    【解析】架立筋是指輔助箍筋架立的縱向構造鋼筋,其主要作用是把受力鋼筋固定在正確的位置上,并與受力鋼筋連成鋼筋骨架,從而充分發揮各自的力學性能。馬凳筋形似馬鐙,故名馬鐙筋,也稱支撐鋼筋(鐵馬)。架立筋、馬凳筋是不可重復使用的。對穿螺桿指用于工程建筑中支撐、固定模板的部件。

    3.施工組織總設計包括哪些內容( )。

    A.施工進度計劃

    B.工程概況情況說明

    C.資源需求計劃

    D.主要施工方案

    E.施工總平面布置

    【答案】DE

    【解析】本題考查的是土建工程施工組織設計。施工組織總設計:(1)工程概況:工程項目主要情況和主要施工條件。(2)總體施工部署:確定總目標→分階段交付使用計劃→合理順序和空間組織。(3)施工總進度計劃:編制步驟和方法(計算工程量、確定各單位工程的施工期限、確定各單位工程的開竣工時間和相互搭接關系、編制初步施工總進度計劃、編制正式的施工總進度計劃)(4)總體施工準備與主要資源配置計劃。總體施工準備包括技術準備、現場準備和資金準備等。主要資源配置計劃包括人力資源配置計劃和材料設備配置計劃。(5)主要施工方案:工程量大、施工難度大、工期長、起關鍵作用;腳手架工程、起重吊裝工程、臨吋用水用電工程、季節性施工等專項工程所采用的施工方法——簡要說明。(6)施工總平面布置。

    4.1方混凝土的容重是( )。

    A.2500kg/立方

    B.1400kg/立方

    C.2000kg/立方

    D.2400kg/立方

    【答案】D

    【解析】國家標準一立方混凝土在2350KG/m3~2400kg/m3之間

    5.頂管施工常用掘進方式( )。

    A.土壓平衡

    B.水壓平衡

    C.人工開挖

    D.夯管法

    E.盾構法

    【答案】CDE

    【解析】頂管施工常用掘進方式有人工開挖、夯管法、盾構法。

    7.依法招標的項目,投標總價、中標總價、簽合同價三者關系( )。

    A.三者相等

    B.投標總價等于中標總價,不一定等于簽約合同價

    C.中標總價等于簽約合同價,不一定等于投標價

    D.三者均不相等

    【答案】C

    【解析】簽約合同價等于中標價。投標的過程中,如果投標人的投標價有細微偏差,經過修正后中標的話,那么就以修正后的價格作為中標價,這時中標價就不是投標價格了。算術修正,比如課程中提到的,大寫金額與小寫金額不一致,單價與總價不一致等。

    8.招標文件清單編制的準確性、完整性應由( )負責。

    A.監理人

    B. 清單編制的造價咨詢機構負責人

    C.招標人

    D.投標人

    【答案】C

    【解析】招標工程量清單必須作為招標文件的組成部分,其準確性和完整性由招標人負責。

    9.規費包含( )。

    A.財產保險費

    B.工傷保險費

    C.失業保險費

    D.住房公積金

    E.社會(huì )保險費

    【答案】BCDE

    【解析】規費:社會(huì )保險費(養老保險費、醫療保險費、失業保險費、工傷保險費、生育保險費、殘疾人就業保障金)、住房公積金。

    12.下列關于一般計稅、簡易計稅計稅方法說法正確的有( )。

    A.小規模納稅人發生應稅行為適用一般計稅方法計稅

    B.小規模納稅人發生應稅行為適用簡易計稅方法計稅

    C.一般納稅人發生應稅行為適用一般計稅方法計稅

    D.一般納稅人發生應稅行為適用簡易計稅方法計稅

    E.一般納稅人可以選擇適用一般計稅或簡易計稅

    【答案】BC

    【解析】增值稅的計稅方法,包括一般計稅方法和簡易計稅方法。一般納稅人發生應稅行為適用一般計稅方法計稅。小規模納稅人發生應稅行為適用簡易計稅方法計稅。建筑施工企業屬于一般納稅人,稅率為11%。

    13.以下屬于柔性基礎的有( )。

    A.磚基礎

    B.毛石基礎

    C.混凝土基礎

    D.鋼筋混凝土基礎

    【答案】D

    【解析】剛性基礎所用的材料有磚、石或混凝土等,它們的抗壓強度較高,但抗拉及抗剪強度偏低。鑒于剛性基礎受其剛性角的限制,要想獲得較大的基底寬度,相應的基礎埋深也應加大,這顯然會(huì )增加材料消耗和挖方量,也會(huì )影響施工工期。在混凝土基礎底部配置受力鋼筋,利用鋼筋的抗拉特性,這樣基礎就可以承受彎矩,也就不受剛性角的限制,所以鋼筋混凝土基礎也稱為柔性基礎。

    案例一

    某工程工期是2019年9月1日~2019年12月31日,合同價1000萬元,暫列金額100萬元(不含稅),稅率為9%,合同為固定總價合同,預付款按合同價減暫列金額(含稅)的10%計取。工程質保金從每月的進度款中扣3%,鋼筋價格浮動±6%的,超出±6%部分可調價,鋼筋市場價按加權平均算,基期價格為4400元/噸,浮動率=(鋼筋市場價-基期價格)/基期價格×100%。

    月份

    9

    10

    11

    12

    完成工程量(噸)

    50

    140

    110

    30

    鋼筋市場價(元/噸)

    4600

    4800

    4900

    4400

    產值(萬)

    300

    420

    180

    91

    【問題】

    1.結算時,暫列金額如何處理:

    2.該工程的工程預付款是多少?

    3.計算9、10、11月進度款?

    4.計算鋼筋價格調整金額。應付工程結算款為多少?

    【答案】

    1.暫列金額雖然包含在投標總價中(所以也將包含在中標人的合同總價中),但并不屬于承包人所有和支配,是否屬于承包人所有則受合同約定的開支程序的制約。

    暫列金額施工過程中由建設單位掌握使用、扣除合同價款調整后如有余額,歸建設單位。

    2.預付款=(合同價-含稅暫列金額)×10%=[1000-100×(1+9%)]×10%=89.1(萬元)

    3.(1)9月份進度款為300×(1-3%)=291(萬元)

    (2)10月份進度款420×(1-3%)=407.4(萬元)

    (3)11月份進度款180×(1-3%)=174.6(萬元)

    4.鋼筋市場價為(4600×50+4800×140+4900×110+4400×30)/(50+140+110+30)=4766.67(元/噸)

    (4766.67-4400)/4400=8.3%>6%,所以需要調價

    調整金額為:(50+140+110+30)×(4766.67-4400×(1+6%))=33 881.1(元)=3.39(萬元)。

    應付工程結算款為91×(1-3%)+3.39-89.1=2.56(萬元)。

    【案例二】建16個獨立基礎,基礎和柱使用C30預拌混凝土,墊層使用C15預拌混凝土,柱截面為600mm×600mm,室內外標高差是0.45m,柱頂標高1.2m。

    圖片1

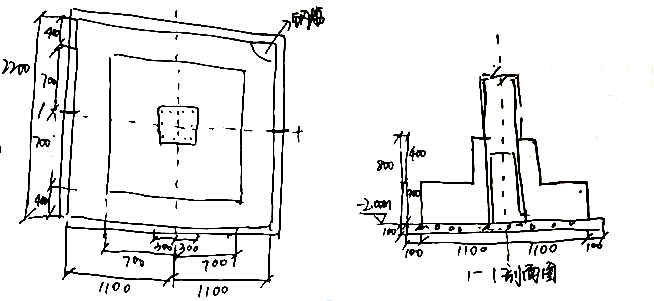

    1.求挖溝槽土方、回填土方、基礎土方、墊層土方、柱、墊層模層、基礎模板、柱模板。

    【參考答案】1.

    名稱

    單位

    計算式

    工程量

    挖基坑土方

    m3

    16×(2.2+0.1×2)×(2.2+0.1×2)×(2-0.45+0.1)

    152.064

    回填土方

    m3

    152.064-43.52-9.22-0.6×0.6×(2-0.8-0.45)×16

    95.00

    基礎

    m3

    16×2.2×2.2×0.4+16×1.4×1.4×0.4

    43.52

    墊層

    m3

    16×(2.2+0.1×2)×(2.2+0.1×2)×0.1

    9.22

    m3

    16×0.6×0.6×(1.2+2-0.8)

    13.82

    墊層模層

    m2

    16×(2.2+0.1×2)×0.1×4

    15.36

    基礎模板

    m2

    16×2.2×4+1.4×4

    230.4

    柱模板

    m2

    16×0.6×4×(1.2+2-0.8)

    92.16

    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題
    建筑刷題寶

    · 歷年金題

    · 每日練習

    · 模擬實戰

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
    河北区| 台东县| 平果县| 德钦县| 盱眙县| 山西省| 昌宁县| 伊金霍洛旗| 大理市| 额尔古纳市| 达州市| 清镇市| 手游| 尖扎县| 阜城县| 藁城市| 南部县| 个旧市| 鲁山县| 巴南区| 内丘县| 洪江市| 陇川县| 洞头县| 五莲县| 新昌县| 衡水市| 原阳县| 新建县| 富民县| 睢宁县| 连州市| 衢州市| 留坝县| 牡丹江市| 金平| 胶州市| 永川市| 交城县| 麻阳| 湘乡市|
