99久久国内精品成人免费,久久精品一区二区三区四区,国产成人精品免费午夜,91高清国产视频,国产精品成人免费,国产精品免费电影,国产高清免费视频

交流分享,早日上岸!

掃碼領取二建備考資料進入二建備考群
當前位置:建設工程教育網 > 二級建造師考試 > 試題中心 > 模擬試題 > 正文

二級建造師考試《建筑工程》實務部分練習題(五)

2010-09-06 09:58  來源:  字體:  打印 收藏

 2025年二級建造師新課熱招中 搶跑趁現在

  第5題、某工程總承包合同工期20個月,工程開工之前,總承包單位向總監理工程師提交了施工進度計劃,各工作勻速進行。該計劃得到了總監理工程師的批準,其中K工作經建設單位及總監理工程師分包給某專業建筑公司施工。

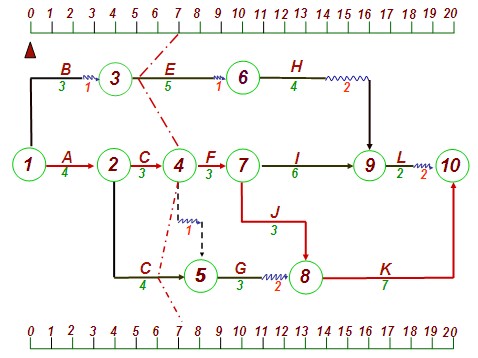

  當工程進行到第七個月末時,進度檢查繪出的實際進度前鋒線如圖5.1所示。
  E工作和F工作于第十個月末完成以后,由于建設單位提出工程使用功能的調整,決定對E工作進行設計變更,設計變更后,K工作時間不變。
  當工程進行到第十二個月末時,進度檢查時發現:
  ⑴H工作剛剛開始;
 ?、艻工作只完成了一個月的工作量;
  ⑶J工作和G工作剛剛完成
  問題:
  1.為了保證工程的建設工期,在施工進度計劃中應重點控制哪些工作?
  2.根據第七個月末工程施工進度檢查結果,分別分析
  E.
  C.D工作的進度情況及對其今后工作和總工期產生什么影響?
  3.根據第十二個月末工程施工進度檢查結果,繪出進度前鋒線。此時總工期為多少個月?
  4.分包單位建筑公司就K工作的賠償如何進行?

  第5題案例解析:
  問題⑴
  重點控制得工作為:A.C.F.J.K.
  問題⑵
  ①E工作拖后2個月,由于E工作有1個月的自由時差因此影響緊后工作H.I.J工作的最早開始時間1個月,H.I工作為非關鍵工作且后續工作有自由時差,不影響總工期。J工作是關鍵工作,因此影響總工期1個月。
 ?、贑工作實際進度與計劃進度一致,,進度無偏差。不影響緊后工作F.G的最早開始時間,也不影響總工期。
 ?、跠工作拖后1個月,影響G工作的最早開始時間,由于G工作不是關鍵工作,且有2個月的自由時差,所以不影響總工期。
  ⑶根據第12個月工程進度檢查結果繪制的前鋒線如下,此時工期為19個月
  ⑷分包單位就K工作向總承包單位提出費用及工期索賠,總承包單位則就K工作向建設單位提出索賠。



  建設工程教育網整理

閱讀排行

更多
二建機考系統

免費視頻

更多

免費題庫

更多

免費資料下載排行

更多
  • 下載 1.二級建造師報名常見問題及解答
  • 下載 2.《建設工程施工管理》數字考點總結
  • 下載 3.法規科目數字考點總結
網站地圖
吉隆县| 定兴县| 潜山县| 东光县| 昭觉县| 赞皇县| 获嘉县| 淳安县| 苍南县| 陆河县| 巴南区| 平安县| 吉水县| 商河县| 沧州市| 长白| 海林市| 隆回县| 林州市| 广水市| 电白县| 济南市| 通海县| 宁远县| 武功县| 安龙县| 吉木乃县| 峡江县| 绥宁县| 碌曲县| 咸阳市| 佛坪县| 洪泽县| 保山市| 彰化县| 雅江县| 阳朔县| 瓮安县| 新建县| 靖边县| 丹寨县|
