命題點14 鉆孔灌注樁特點
?。?)與沉入樁中的錘擊法相比,施工噪聲和振動要小得多。
(2)能修建比預制樁的直徑大得多的樁。
?。?)在各種地基上均可使用。
(4)施工上應特別注意對鉆孔時的孔壁坍塌及樁尖處地基的流砂、孔底沉淀等的處理,施工質量的好壞對樁的承載力影響很大。

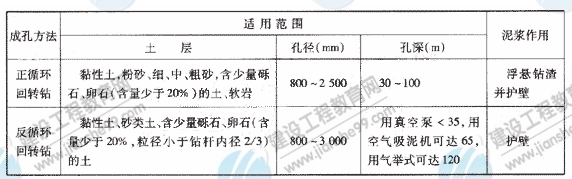

命題點15 鉆孔灌注樁常用的成孔方法、適用范圍及泥漿的作用

命題點16 鉆孔灌注樁施工技術要求
1.對護筒的要求
護筒埋設工作是鉆孔灌注樁施工的開始,護筒平面位置與垂直度準確與否,護筒周圍和護筒底腳是否緊密、不透水,對成孔、成樁的質量都有重大影響。埋設時,護筒中心軸線應對正測量標定的樁位中心,其偏差<50mm,垂直偏差<1%。
鉆孔灌注樁的護筒內徑的大小,與鉆機在鉆孔時在孔內擺動程度有關,護筒內徑大小要求比樁徑大200~400mm.
在鉆孔灌注樁鉆孔過程中,應保持護筒中泥漿施工液位一定高度,形成1~2m液位差,以保護孔壁免于坍塌。
2.骨架存放與運輸
制好后的鋼筋骨架必須放在平整、干燥的場地上,存放時,每個加勁筋與地面接觸處都墊上等高的木方,以免粘上泥土。每組骨架的各節段要排好次序,便于使用時按順序裝車運出。在骨架每個節段上都要掛上標志牌,寫明墩號、樁號、節號等。沒有掛標志牌的鋼筋骨架,不得混雜存放,避免搞錯,造成質量事故。存放骨架還要注意防雨、防潮,不宜過多。
骨架運輸總的要求是:無論采用什么方法運輸,都不得使骨架變形。在運輸中標志牌不得刮掉,便于校對檢驗。
3.骨架的起吊和就位
為了保證骨架起吊時不變形,宜用兩點吊。第一吊點設在骨架的下部,第二吊點設在骨架長度的中點到上三分點之間。起吊時,先提第一吊點,使骨架稍提起,再與第二吊點同時起吊。待骨架離開地面后,第一吊點停止起吊,繼續提升第二吊點。隨著第二吊點不斷上升,慢慢放松第一吊點,直到骨架同地面垂直,停止起吊。解除第一吊點,檢查骨架是否順直。如有彎曲應整直。當骨架進入孔口后,應將其扶正徐徐下降,嚴禁擺動碰撞孔壁。焊接骨架時,應使上下兩節骨架位于同一豎直線上,焊接時應先焊順橋方向的接頭。
骨架最上端定位,必須由測定的孔口標高來計算定位筋的長度,并反復核對無誤后再焊接定位。骨架就位焊接完畢后,還要核對每節骨架入孔解下的標志牌,防止漏掉或接錯骨架事故的發生。最后應詳細檢測鋼筋骨架的底面標高是否與設計相符,偏差不得大于±50mm.
