施工準備
3.1施工隊伍的合理選擇安排,人員數量確定。
3.2電源由現場#7箱式變引接,水源由井點降水處臨時引接,施工機械、材料的布置落實。
3.3周轉工具、模板、腳手管及其附件準備。
3.4方案考慮,圖紙會審,鋼筋委托等。
3.5制作控制樁,分別設在1、3、5、7、10軸和A.2/A.B.C.K2、K4、K6列。
3.6外支架制作安裝材料:
|
序號 |
名 稱 |
數量 |
主要用途 |
|
1 |
鋼管Φ108*4 |
520米 |
螺栓支架 |
|
2 |
槽鋼[10 |
400米 |
螺栓支架 |
|
3 |
鋼板δ=10 |
12m2 |
支架埋件 |
|
4 |
鋼板δ=6 |
7.5m2 |
螺栓支架 |
|
5 |
鋼筋Φ25 |
780米 |
斜拉條 |
|
6 |
組合鋼模板 |
4410 m2 |
支! |
|
7 |
腳手管 |
74600m |
模板及腳手架搭設 |
主要施工方案
4.1基槽:首先驗收基槽內混凝土樁標高及基槽底標高,確認符合規范后進行下步施工。
墊層施工:測量放出墊層灰線,并在墊層四周抄-5.500m標高,經工地驗收合格,即可進行混凝土的澆筑,待混凝土初凝后,可放基礎底板模板線。并用紅油漆標出柱頭四角,以利于柱頭準確施工。
鋼筋工程:所有現場鋼筋均應有出廠合格證和復檢報告,現場存放鋼筋均應掛標識牌,標明規格和使用部位,并墊方木以避免銹蝕或沾染污物。墊層上基礎墨線角框和柱頭墨線角框均用紅漆標出,保證柱頭插筋的準確,板分布筋在墊層上用石筆劃出間距,保證綁扎時分布均勻;A鋼筋綁扎順序:先綁扎底板鋼筋,底板上層鋼筋用Φ12鋼筋馬凳墊牢。底板下皮鋼筋綁上砂漿墊塊,保證保護層厚度。底板鋼筋綁扎時,按劃出的鋼筋位置線先鋪底板下層鋼筋,下面綁好墊塊,上層鋼筋用馬凳支墊綁扎,鋼筋網片交叉點均應按梅花型綁扎牢固。
4.4直埋螺栓施工:
4.4.1施工順序:柱頭以下部分施工完→焊立柱、橫梁→固定螺栓→柱頭鋼筋模板→澆筑混凝土。
4.4.2支架的設計原則:
柱下底板混凝土澆筑時,將固定外支架的鐵件埋好,因為支架和模板體系相互獨立,鐵件位置一條中心距柱子邊線300mm,另一條中心和螺栓中心相同。
4.4.2.2將豎向支架立管焊在埋件上,做到位置準確,支架垂直。
4.4.2.3在立管上抄水平標高,利用火焊切割找平。
水平固定框提前制作拼裝好,人工或吊車就位找正焊于豎向立管上,保證固定框水平是保證螺栓垂直的前提。

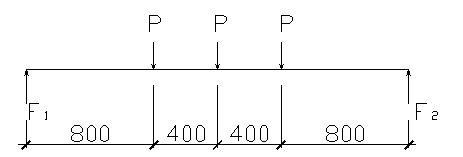

4.4.3固定框與立柱計算4.4.3.1在施工中固定框以JC-8b為例進行計算(在此例中固定框最長,承受集中荷載最多)計算模型如圖:

4.4.3.2強度計算:
固定框選用[10槽鋼,自重q=100N/m,P=600N經計算由3個集中荷載產生的跨中彎矩M1=840Nom,由自重產生的跨中彎矩跨中彎矩Mmax=M1+M2=840+72×2=984Nom滿足強度要求。

撓度計算:
滿足穩定要求。
立柱計算:
立柱選用Ф1008鋼管,因為選用2[10焊于立柱頂部,立柱假設為軸心受壓桿,只需滿足N/A<f,λ=l0/i≤150即可,每根立柱承受N=900+260=1160N,N/A=1160/1307<210N/m㎡立柱一端視為固定,一端視為自由,所以計算長度為l0=2l=2×2.4=4.8m長細比λ=l0/I=480/3.68=130.4<150滿足要求。
