工程網絡(luò )計劃有關時間參數的計算典型例題

2012-07-04 10:58  來源:  字體:  打印

  例題1:某工程雙代號網絡(luò )計劃如下圖所示(單位:天)。該網絡(luò )計劃的關鍵線路為( )。

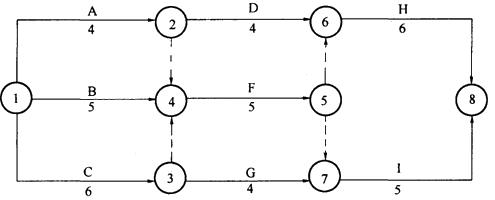

例1 工程雙代號網絡(luò )計劃


  A.①→③→⑤→⑥
  B.①→③→④→⑤→⑥和①→②→③→④→⑤→⑥
  C.①→②→⑤→⑥和①→②→③→④→⑥
  D.①→②→③→⑤→⑥

  【正確答案】B

  【答案解析】按工作計算法可知,總工期為14天,關鍵線路為:①→③→④→⑤→⑥和①→②→③→④→⑤→⑥兩條。參見教材P128.

  例題2:[背景資料]某施工企業與業主簽訂了某工程的施工承包合同。經監理工程師審核批準的施工進度計劃如下圖所示(時間單位:天)。

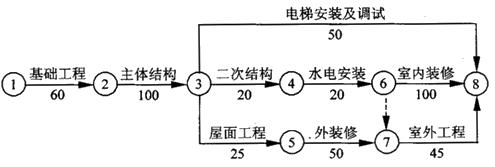

例2 工程雙代號網絡(luò )計劃


  根據上述背景資料,回答下列第1~4小題:

  第1小題:雙代號網絡(luò )圖中虛箭線表示( )。
  A.資源消耗程度
  B.工作的持續時間
  C.工作之間的邏輯關系
  D.非關鍵工作

  【正確答案】C

  【答案解析】在雙代號網絡(luò )圖中,為了正確地表達圖中工作之間的邏輯關系,往往需要用虛箭線。虛線是實際工作中并不存在的一項虛設工作,故它們既不占用時間,也不消耗資源。
  在雙代號網絡(luò )圖中,任意一條實箭線都要占用時間、消耗資源。參見教材P116.

  第2小題:監理工程師審核批準的施工進度計劃工期是( )天。
  A.210
  B.245
  C.280
  D.300

  【正確答案】D

  【答案解析】本題實質就是計算該網絡(luò )計劃的工期。計算得到的最早開始時間、最早完成時間、最遲開始時間、最遲完成時間、總時差和自由時差。由圖可知計劃工期是300天。由于該網絡(luò )計劃圖較簡單,也可以分別計算四條線路的持續時間,關鍵線路的長就是計劃工期。參見教材P127.
  工期泛指完成任務所需要的時間,一般有以下3種;
  (1)計算工期,根據網絡(luò )計劃時間參數計算出來的工期,用Tc表示;
  (2)要求工期,任務委托人所要求的工期,用Tr表示;
  (3)計劃工期,根據要求工期和計算工期所確定的作為實施目標的工期,用Tp表示。
  網絡(luò )計劃的計劃工期Tp應按下列情況分別確定:當已規定了要求工期Tr時,Tp≤Tr ;當未規定要求工期時,可令計劃工期等于計算工期,Tp=Tr 。

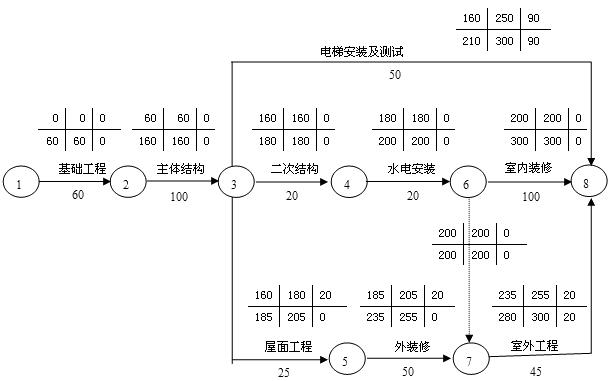

  計算過程見下圖所示:

  第3小題:上述施工網絡(luò )計劃中,外裝修作業的最早開始時間和最遲開始時間分別是( )。
  A.185和205
  B.185和235
  C.205和235
  D.235和255

  【正確答案】A

  【答案解析】參見第2小題解析。參見教材P127

  第4小題:上述施工網絡(luò )計劃中,電梯安裝及調試工作的總時差為( )天。
  A.30
  B.60
  C.90
  D.120

  【正確答案】C

  【答案解析】參見第2小題解析。參見教材P127.

  例題3:某分部工程雙代號網絡(luò )計劃如下圖所示,其中關鍵工作有( )。

例3 雙代號網絡(luò )計劃


  A.工作B
  B.工作C
  C.工作F
  D.工作E
  E.工作H

  【正確答案】BCE

  【答案解析】經計算,該網絡(luò )計劃的關鍵線路為C→F→H:參見教材P128.
