99久久国内精品成人免费,久久精品一区二区三区四区,国产成人精品免费午夜,91高清国产视频,国产精品成人免费,国产精品免费电影,国产高清免费视频

交流分享,早日上岸!

掃碼領取二建備考資料進入二建備考群
當前位置:建設工程教育網 > 二級建造師考試 > 備考資料 > 復習資料 > 正文

2012年二級建造師教材《建筑工程》資料:雙代號網絡計劃時間案例題

2012-05-17 07:58  來源:  字體:  打印 收藏

 2025年二級建造師新課熱招中 搶跑趁現在

  [案例2A320023-2]

  1.背景

  某基礎工程施工分為三個施工段,每段施工包括挖土方、做灰土墊層、砌基礎三個施工過程,組織流水施工,項目分解結果、工作持續時間及施工順序如表2A320023-2所示。

  某工程工序邏輯關系及作業持續時間表表2A320023-2

工作名稱 1 2 3 1 2 3 1 2 3
工作代號 A1 A2 A3 B1 B2 B3 C1 C2 C3
工作持續時間(天) 4 5 3 2 2 3 4 2 6
緊前工作 A1 A2 A1 A2、B1 A3 B2 B1 B2、C1 C2B3

  2.問題

  (1)根據項目的施工順序,繪制本案例雙代號網絡計劃圖。

  (2)計算本案例各工序的時間參數。

  (3)判斷本工程網絡計劃的關鍵線路,并說明原因。

  3.分析與答案

  [分析]

  雙代號網絡計劃時間參數的計算包括:工作最早開始時間(ES)和工作最早完成時間(EF),工作最遲完成時間(LF)和工作最遲開始時間(LS),以及工作總時差(TF)和工作的自由時差(FF)的計算。通過工作總時差的計算,可以方便地找出網絡圖中的關鍵工作和關鍵線路。總時差為“0”者,意味著該工作沒有機動時間,即為關鍵工作,由關鍵工作所構成的線路,就是關鍵線路。關鍵線路至少有一條,但不見得只有一條。

  [答案]

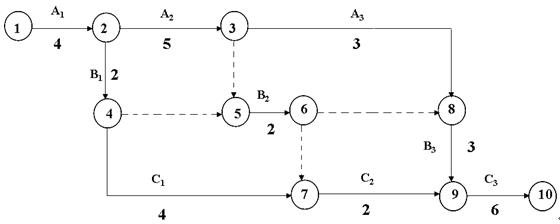

  (1)本案例雙代號網絡計劃圖見圖2A320023-3.

雙代號網絡計劃圖

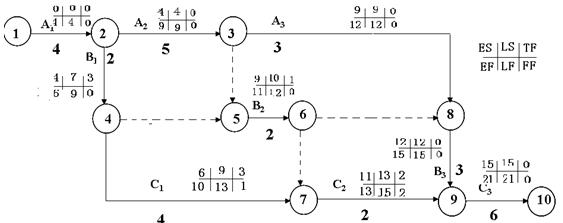

  (2)本例的各工序時間參數的計算,見圖2A320023-4.

各工序時間參數

  (3)本例中的關鍵線路為①-②-③-⑧-⑨-⑩。因為工序A1、A2、A3、B3、C3的總時差均為0,是本工程的關鍵工作,將關鍵工作依次相連所形成的通路就是關鍵線路。

  關于進度控制知識點:建議考生重點研讀考試用書120~122頁[案例2A320024-2],前鋒線法是進度控制最常見的方法之一,必須熟練掌握前鋒線的繪制及運用。考試中,通常把前鋒線與索賠結合起來出案例題,通過判斷工作的進展情況及網絡計劃中工作的總時差等條件,考核考生的綜合運用能力。

責任編輯:向日葵

閱讀排行

更多
二建機考系統

免費視頻

更多

免費題庫

更多

免費資料下載排行

更多
  • 下載 1.二級建造師報名常見問題及解答
  • 下載 2.《建設工程施工管理》數字考點總結
  • 下載 3.法規科目數字考點總結
網站地圖
石阡县| 宜宾县| 榆社县| 阜新| 华安县| 仪征市| 来凤县| 万盛区| 手机| 乌拉特前旗| 通辽市| 乐业县| 余江县| 余姚市| 武定县| 页游| 永安市| 井陉县| 诏安县| 文山县| 黑水县| 嵊州市| 沁阳市| 株洲市| 濉溪县| 神农架林区| 共和县| 陇西县| 萨迦县| 揭东县| 宜都市| 汽车| 霞浦县| 旺苍县| 芦溪县| 封开县| 郓城县| 隆安县| 库尔勒市| 乌拉特前旗| 广宁县|
