2012年一級建造師《建筑專業》講義解析(7)

2012-03-09 10:41  來源:  字體:  打印

  案例一

  [2006年下半年]

  【背景資料

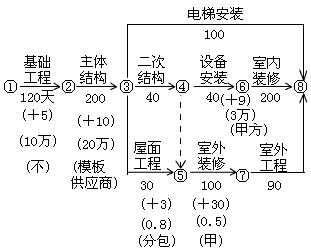

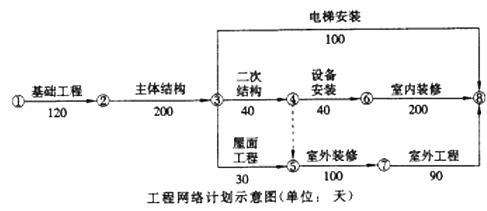

  某建筑工程,建筑面積3.8萬㎡,地下1層,地上16層。施工單位(以下簡稱“乙方”)與建設單位(以下簡稱“甲方”)簽訂了施工總承包合同,合同工期600天。合同約定,工期每提前(或拖后)1天,獎勵(或罰款)1萬元。乙方將屋面和設備安裝兩項工程的勞務進行了分包,分包合同約定,若造成乙方關鍵工作的工期延誤,每延誤一天,分包方應賠償損失1萬元。主體結構混凝土施工使用的大模板采用租賃方式,租賃合同約定,大模板到貨每延誤一天,供貨方賠償1萬元,乙方提交了施工網絡計劃,并得到了監理單位和甲方的批準。網絡計劃示意圖如下圖所示:

  建筑

  建筑

  施工過程中發生了如下事件:

  事件1:底板防水工程施工時,因特大暴雨突發洪水原因,造成基礎工程工期延長5天,因人員窩工和施工機械閑置造成乙方直接經濟損失10萬元。

  事件2:主體結構施工時,大模板未能按期到貨,造成乙方主體結構施工工期延長10天,直接經濟損失20萬元。

  事件3:屋面工程施工時,乙方的勞務分包方不服從指揮,造成乙方返工,屋面工程施工工期延長3天,直接經濟損失0.8萬元。

  事件4:中央空調設備安裝過程中,甲方采購的是制冷機組因質量問題退換貨,造成乙方設備安裝工期延長9天,直接費用增加3萬元。

  事件5:因?yàn)榧追綄?duì)外裝修設計的色彩不滿意,局部設計變更通過審批后,使乙方外裝修晚開工30天,直接費損失0.5萬元。

  其余各項工作,實際完成工期和費用與原計劃相符。

  建筑

  問題

  1.用文字或符號標出該網絡計劃的關鍵線路。

  答案(本小題1分)

  關鍵線路:①→②→③→④→⑥→⑧(或基礎工程、主體結構、二次結構、設備安裝、室內裝修)(1分)

  建筑

  問題:

  2.指出乙方向甲方索賠成立的事件,并分別說明索賠內容和理由。

  建筑

  答案:(本小題12分)

  (1)事件1可以索賠(1分)。乙方可以向甲方提出工期索賠(1分);因洪水屬于不可抗力原因(1分)且該工作屬于關鍵工作(1分)。

  (2)事件4可以索賠(1分)。乙方可以向甲方提出工期和費用索賠(1分),因甲購設備質量問題原因?qū)偌追截?zé)任(1分)且該工作屬于關鍵工作(1分)。

  (3)事件5可以索賠(1分)。乙方可以向甲方提出費用索賠(1分),設計變更屬甲方責任(1分),但該工作屬于非關鍵工作且小于非關鍵工作的總時差(1分)。

  問題:

  3.分別指出乙方可以向大模板供貨方和屋面工程勞務分包方索賠的內容和理由。

  答案:(本小題6分)

  (1)事件2:乙方可以向大模板供貨方索賠費用(1分)和由于工期延誤造成的損失賠償(1分)。

  原因:大模板供貨方未能按期交貨,是大模板供貨方責任(1分),且主體結構屬關鍵工作,工期延誤應賠償乙方損失(1分)。

  (2)事件3:乙方可以向屋面工程勞務包方索賠費用(1分)。原因:專業勞務分包方違章,屬分包責任(1分)。(但非關鍵工作,不存在工期延誤索賠問題)

  問題:

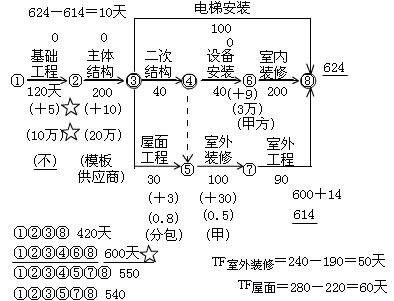

  4.該工程實際總工期多少天?乙方可得到甲方的工期補償為多少天?工期獎(罰)款是多少萬元?

  建筑

  答案:(本小題4分)

  (1)(125+210+40+49+200)天=624天,實際總工期624天(1分)。

  (2)工期補償:事件一和事件四中(5+9)天,可補償工期14天(2分),補償后的工期600+14=614 天,延誤624-614=10天

  (3)被罰款:10×1萬元=10萬元(1分)

  總結:本題分析思路

  1.合同關系圖

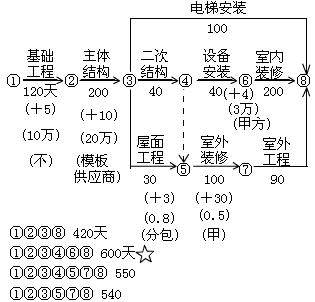

  2.路線分析

  ①②③④⑥⑧ 120+200+40+40+200=600天

  ①②③⑧ 120+200+100=420 天

  ①②③⑤⑦⑧ 120+200+30+100+90=540天

  ①②③④⑤⑦⑧ 120+200+40+100+90=550天

  關鍵線路 ①→②→③→④→⑥→⑧

  3.關鍵工作

  4.計算工期TC=600天 因?yàn)榻?jīng)過了甲方監理工程的批準按照這個計劃執行,所以計劃工期 TP=600天,合同工期背景材料給出Tr=600天

  工期判斷:Tr=Tp=Tc,有了這一條件,工程索賠中的順延合同工期就可按下式計算:

  順延后的合同工期=Tr+延長工期

  5.總時差計算

  6.實際工期

  將各工作的實際持續時間代替計劃持續時間,關鍵線路仍未改變,仍是①→②→③→④→⑥→⑧

  實際工期:600+5+10+9=624天

  7.索賠分析

  8.順延后合同工期

  順延后合同工期=Tr+5+9=614天

  9.工期罰款

  實際工期-順延合同工期=624-614=10天

責任編輯:藍精靈

閱讀排行

更多
招生

免費視頻

更多

免費題庫

更多

免費資料下載排行

更多
  • 下載 1. 一級建造師歷年試題
  • 下載 2. 一級建造師各科目高效學習方法
  • 下載 3. 一級建造師學習計劃
網站地圖
永济市| 长乐市| 兴隆县| 于田县| 宁德市| 庆城县| 彩票| 丽江市| 芦溪县| 恩平市| 新巴尔虎右旗| 招远市| 闻喜县| 原阳县| 威信县| 杭锦后旗| 娱乐| 勐海县| 多伦县| 淳化县| 泸水县| 历史| 海阳市| 台湾省| 达州市| 封开县| 曲沃县| 邮箱| 松桃| 象山县| 伊川县| 蚌埠市| 南宫市| 曲麻莱县| 宁乡县| 清徐县| 景洪市| 鄯善县| 长治市| 吴川市| 红桥区|
