99久久国内精品成人免费,久久精品一区二区三区四区,国产成人精品免费午夜,91高清国产视频,国产精品成人免费,国产精品免费电影,国产高清免费视频

交流分享,早日上岸!

掃碼了解并領取一造資訊及資料
當前位置:建設工程教育網 > 一級造價工程師 > 備考資料 > 復習資料 > 正文

2011造價工程師《理論與法規》專家分析(10)

2011-07-15 14:57  來源:  字體:  打印

  [例4.4.4]仍以[例4.4.3]四幢大板結構樓房為例,為加快施工進度,增加專業工作隊,組織成倍節拍流水施工。

 ?。?)計算流水步距。流水步距等于流水節拍的最大公約數,即:

  K=Min[5,10,10,5]=5

 ?。?)確定專業工作隊數目。每個施工過程成立的專業工作隊數可按公式(4.4.7)計算:

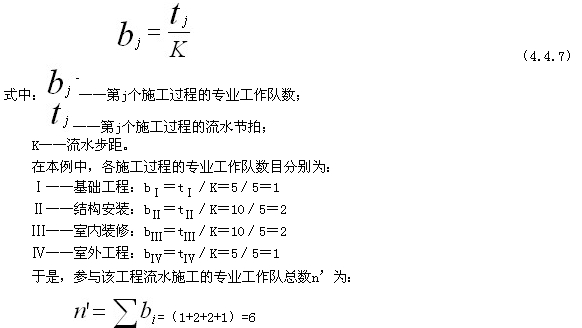

  確定專業工作隊數目

 ?。?)繪制成倍節拍流水施工進度計劃圖。在加快的成倍節拍流水施工進度計劃圖中,除表明施工過程的編號或名稱外,還應表明專業工作隊的編號。在表明各施工段的編號時,一定要注意有多個專業工作隊的施工過程。各專業工作隊連續作業的施工段編號不應該是連續的,否則,無法組織合理的流水施工。

  根據圖4.4.5所示進度計劃編制的成倍節拍流水施工進度計劃如圖4.4.6所示。

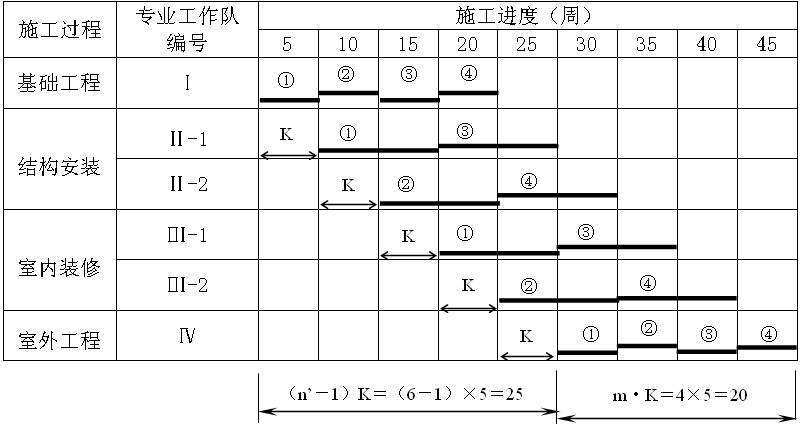

大板結構樓房成倍節拍流水施工計劃

圖4.4.6 大板結構樓房成倍節拍流水施工計劃

 ?。?)確定流水施工工期。由圖4.4.6可知,本計劃中沒有組織間歇、工藝間歇及提前插入,故根據公式(4.4.6)算得流水施工工期為:

  T=(m+n‘-1)K=(4+6-1)×5=45(周)

  與異步距異節奏流水施工進度計劃比較,該工程組織成倍節拍流水施工,可使總工期縮短15周。

  [例]某工程組織成倍節拍流水施工,10個施工段,4個施工過程的流水節拍分別為3天,6天,6天,12天,則總工期為( )天。

  A 39 B 49 C 54 D 78

  答案:C

  思路:首先計算流水步距。流水步距等于流水節拍的最大公約數,即:

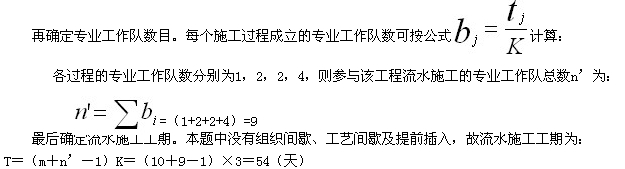

  K=Min[3,6,6,12]=3  進度計劃編制的成倍節拍流水施工進度計劃

建設工程教育網整理

為您推薦

閱讀排行

更多
2025一造輔導

免費視頻

更多
  • 一級造價工程師考試
    建設工程造價管理

    達江老師

  • 一級造價工程師考試
    建設工程計價

    李娜老師

  • 一級造價工程師考試
    建設工程造價案例分析(土建)

    王英老師

  • 一級造價工程師考試
    建設工程造價案例分析(安裝)

    陳江潮老師

免費題庫

更多

免費資料下載排行

更多
網站地圖
砚山县| 文登市| 建水县| 公主岭市| 夏河县| 类乌齐县| 广德县| 唐山市| 行唐县| 玛沁县| 广东省| 巩留县| 灵石县| 德庆县| 安国市| 邛崃市| 溧水县| 土默特左旗| 神木县| 阿尔山市| 灵石县| 金塔县| 淮滨县| 旬阳县| 普定县| 永兴县| 太仓市| 江口县| 邯郸县| 威远县| 定陶县| 万源市| 渝北区| 历史| 临汾市| 吴江市| 恩平市| 临武县| 天长市| 大竹县| 黔西|
