99久久国内精品成人免费,久久精品一区二区三区四区,国产成人精品免费午夜,91高清国产视频,国产精品成人免费,国产精品免费电影,国产高清免费视频

交流分享,早日上岸!

掃碼了解并領取一造資訊及資料
當前位置:建設工程教育網 > 一級造價工程師 > 備考資料 > 復習資料 > 正文

2011年造價工程師《理論與法規》教材講解(11)

2011-07-19 14:11  來源:  字體:  打印

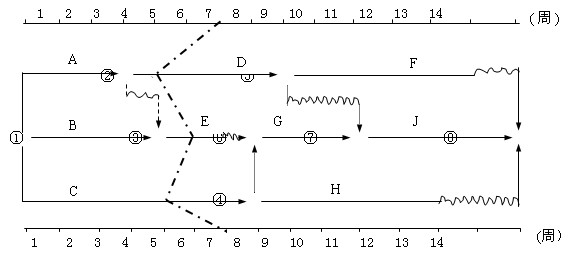

  [例4.5.3]某工程項目時標網絡計劃如圖4.5.15所示。該計劃執行到第6周末檢查實際進度時,發現工作A和B已經全部完成,工作D、E分別完成計劃任務量的20%和50%,工作C尚需3周完成,試用前鋒線法進行實際進度與計劃進度的比較。

 某工程前鋒線比較圖

圖4.5.15 某工程前鋒線比較圖

  [解]根據第6周末實際進度的檢查結果繪制前鋒線,如圖4.5.15中點劃線所示。通過比較可以看出:

 ?。?)工作D實際進度拖后2周,將使其后續工作F的最早開始時間推遲2周,并使總工期延長1周;

 ?。?)工作E實際進度拖后1周,既不影響總工期,也不影響其后續工作的正常進行;

 ?。?)工作C實際進度拖后2周,將使其后續工作G、H、J的最早開始時間推遲2周。由于工作G、J開始時間的推遲,從而使總工期延長2周。

  綜上所述,如果不采取措施加快進度,該工程項目總工期將延長2周。

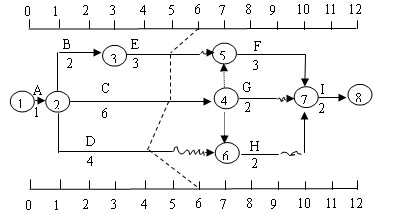

  [例]某雙代號時標網絡圖計劃如下圖,該計劃執行到第6天末時的實際進度如前鋒線所示,則下列結論不正確的是( )。

某工程前鋒線比較圖

  A.E對后續工作及總工期均無影響
  B.C拖后一天,造成工期延長一天
  C.D 拖后兩天,但對后續工作及總工期均無影響
  D.C 拖后一天,但不影響其后續工作FGHI的正常進行

  答案:D

  2. 列表比較法

  (二)網絡計劃的調整

  當實際進度偏差影響到后續工作、總工期而需要調整進度計劃時,其調整方法主要有兩種。

  1. 改變某些工作間的邏輯關系

  2. 縮短某些工作的持續時間

建設工程教育網整理

為您推薦

閱讀排行

更多
2026年造價實操

免費視頻

更多
  • 一級造價工程師考試
    建設工程造價管理

    達江老師

  • 一級造價工程師考試
    建設工程計價

    李娜老師

  • 一級造價工程師考試
    建設工程造價案例分析(土建)

    王英老師

  • 一級造價工程師考試
    建設工程造價案例分析(安裝)

    陳江潮老師

免費題庫

更多

免費資料下載排行

更多
網站地圖
娱乐| 那曲县| 吉木萨尔县| 施秉县| 台北市| 南召县| 怀来县| 婺源县| 大余县| 宝鸡市| 嘉义县| 衡山县| 新密市| 南康市| 土默特左旗| 根河市| 延吉市| 吉安县| 垣曲县| 雷州市| 关岭| 寿光市| 定西市| 宁强县| 贡山| 自贡市| 和静县| 柘城县| 天等县| 四子王旗| 卢湾区| 建瓯市| 韶关市| 桑日县| 太白县| 晋中市| 广宗县| 长武县| 崇左市| 永康市| 湖北省|
