  案例二十七

  [背景材料]

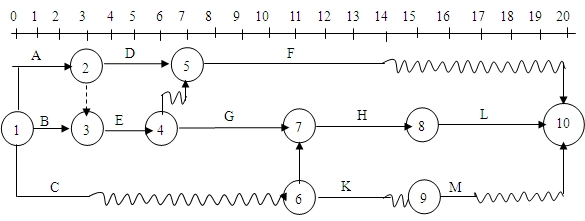

  某建設工程項目合同工期為20周,建設單位委托某監理公司承擔施工階段監理任務。經總監理工程師審核批準的施工進度計劃如圖5-18所示(時間單位:月),各項工作均勻速施工。

  [問題]

  1.如果工作B、C、H要由一個專業施工隊順序施工,在不改變原施工進度計劃總工期和工作工藝關系的前提下,如何安排該三項工作最合理?此時該專業施工隊最少的工作間斷時間為多少?

  2.由于建設單位負責的施工現場拆遷工作未能按時完成,總監理工程師口頭指令承包單位開工日期推遲4周,工期相應順延4周,鑒于工程未開工,因延期開工給承包單位造成的損失不予補償。

  指出總監理工程師做法的不妥之處,并寫出相應的正確做法。

指出總監理工程師做法的不妥之處

  [知識要點]

  時差的利用,工程延期的管理。

  [解題思路]

  對于第一個問題,可利用時標網絡計劃直觀的特點,找出由同一個施工專業隊進行順序施工的A、C、H三項工作的時差,經適當安排,可以合理地調整出該施工專業隊最少的工作間斷時間。在本例中,C工作有最大的時差和機動性,而A及E為關鍵線路上的關鍵工作,這樣,B只有1周的總時差。如將B放在C之后,C的工作持續時間為3周,就會影響工期推后。如將C放在B后,工作B的持續時間2周,壓縮了C的總時差后不會影響工期,而且還剩余6周的總時差。

建設工程教育網整理

閱讀排行

更多
課程

免費視頻

更多
  • 2024年監理工程師考試
    合同管理零基礎預習課程

    尹嘉老師

  • 2024年監理工程師考試
    土建控制零基礎預習課程

    李娜老師

  • 2024年監理工程師考試
    基本理論與法規零基礎預習課程

    徐云博老師

  • 2024年監理工程師考試
    土建案例零基礎預習課程

    陳江潮老師

免費題庫

更多

免費資料下載排行

更多
網站地圖
大邑县| 黔西| 谢通门县| 手游| 洪雅县| 敦化市| 鄂温| 贵阳市| 通江县| 集贤县| 齐河县| 高唐县| 上思县| 信阳市| 江达县| 嘉黎县| 阆中市| 柞水县| 鹿泉市| 澄江县| 中江县| 墨江| 梅河口市| 宜阳县| 鹤岗市| 商洛市| 万全县| 德清县| 郴州市| 布尔津县| 渭南市| 宁都县| 米泉市| 方正县| 徐闻县| 耒阳市| 吉木萨尔县| 五大连池市| 揭阳市| 宿迁市| 黄浦区|
