監理工程師考試輔導:勻速進展橫道圖比較法

2011-02-22 11:55  來源:  字體:  打印 收藏

  勻速進展是指在工程項目中,每項工作在單位時間內完成的任務量都是相等的,即工作的進展速度是均勻的。此時,每項工作累計完成的任務量與時間成線性關系,如圖4—4所示。

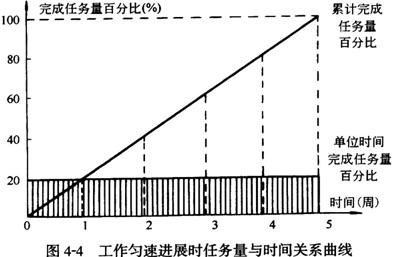

    線性關

  完成的任務量可以用實物工程量、勞動消耗量或費用支出表示。為了便于比較,通常用上述物理量的百分比表示。

  采用勻速進展橫道圖比較法時,其步驟如下:

  (1)編制橫道圖進度計劃;

  (2)在進度計劃上標出檢查日期;

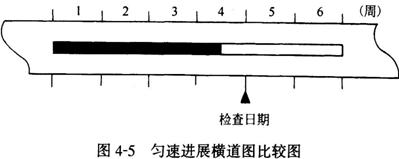

  (3)將檢查收集到的實際進度數據經加工整理后按比例用涂黑的粗線標于計劃進度的下方,如圖4—5所示;



  (4)對比分析實際進度與計劃進度:

  ①如果涂黑的粗線右端落在檢查日期左側,表明實際進度拖后;

  ②如果涂黑的粗線右端落在檢查日期右側,表明實際進度超前;

  ③如果涂黑的粗線右端與檢查日期重合,表明實際進度與計劃進度一致。

  必須指出,該方法僅適用于工作從開始到結束的整個過程中,其進展速度均為固定不變的情況。如果工作的進展速度是變化的,則不能采用這種方法進行實際進度與計劃進度的比較;否則,會得出錯誤的結論。

建設工程教育網整理

閱讀排行

更多
課程

免費視頻

更多
  • 2024年監理工程師考試
    合同管理零基礎預習課程

    尹嘉老師

  • 2024年監理工程師考試
    土建控制零基礎預習課程

    李娜老師

  • 2024年監理工程師考試
    基本理論與法規零基礎預習課程

    徐云博老師

  • 2024年監理工程師考試
    土建案例零基礎預習課程

    陳江潮老師

免費題庫

更多

免費資料下載排行

更多
網站地圖
民和| 邯郸市| 宜丰县| 息烽县| 湖南省| 长寿区| 大丰市| 平定县| 辽宁省| 峨边| 崇信县| 惠来县| 清丰县| 闻喜县| 崇文区| 杨浦区| 嘉峪关市| 南溪县| 天峻县| 德阳市| 谢通门县| 同江市| 杭州市| 霞浦县| 拜城县| 阿鲁科尔沁旗| 且末县| 凌源市| 客服| 阜平县| 三明市| 尼木县| 淄博市| 句容市| 巴里| 潼南县| 临武县| 红河县| 丰台区| 辽源市| 蛟河市|
