監理工程師考試輔導:S曲線比較法
S曲線比較法是以橫坐標表示時間,縱坐標表示累計完成任務量,繪制一條按計劃時間累計完成任務量的S曲線;然后將工程項目實施過程中各檢查時間實際累計完成任務量的S曲線也繪制在同一坐標系中,進行實際進度與計劃進度比較的一種方法。
從整個工程項目實際進展全過程看,單位時間投入的資源量一般是開始和結束時較少,中間階段較多。與其相對應,單位時間完成的任務量也呈同樣的變化規律。而隨工程進展累計完成的任務量則應呈S形變化。由于其形似英文字母“S”,S曲線因此而得名。
?。ㄒ唬㏒曲線的繪制方法(P103-104)
?。?)確定單位時間計劃完成任務量。
(2)計算不同時間累計完成任務量。
?。?)根據累計完成任務量繪制S曲線。
?。ǘ?shí)際進度與計劃進度的比較(P104)

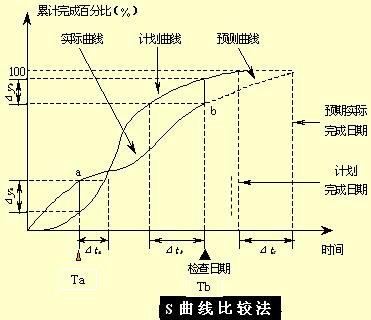

同橫道圖比較法一樣,S曲線比較法也是在圖上進行工程項目實際進度與計劃進度的直觀比較。在工程項目實施過程中,按照規定時間將檢查收集到的實際累計完成任務量繪制在原計劃S曲線圖上,即可得到實際進度S曲線,如圖4-11所示。
通過比較實際進度S曲線和計劃進度S曲線,可以獲得如下信息:
1.工程項目實際進展?fàn)顩r
如果工程實際進展點落在計劃S曲線左側,表明此時實際進度比計劃進度超前,如圖4-11中的a點;如果工程實際進展點落在S計劃曲線右側,表明此時實際進度拖后,如圖4-11中的b點;如果工程實際進展點正好落在計劃S曲線上,則表示此時實際進度與計劃進度一致。
2.工程項目實際進度超前或拖后的時間
在S曲線比較圖中可以直接讀出實際進度比計劃進度超前或拖后的時間。如圖4—11所示,△Ta:表示Ta時刻實際進度超前的時間;△Tb表示Tb時刻實際進度拖后的時間。
3.工程項目實際超額或拖欠的任務量
在S曲線比較圖中也可直接讀出實際進度比計劃進度超額或拖欠的任務量。如圖4—11所示,△Qa表示Ta時刻超額完成的任務量,△Qb表示Tb時刻拖欠的任務量。
4.后期工程進度預測
如果后期工程按原計劃速度進行,則可做出后期工程計劃S曲線如圖4—11中虛線所示,從而可以確定工期拖延預測值△T.

- ·根據《建設工程文件歸檔整理規范》,由監理單位長期保存的文件包括( )。
- ·根據《建設工程文件歸檔整理規范》,由建設單位長期保存的文件包括( )。
- ·根據《建設工程文件歸檔整理規范》在建設單位和工程監理單位的保管期限分別是( )。
- ·關于建設工程監理文件資料卷內排列要求的說法,正確的是( )。
- ·建設工程監理文件資料的組卷順序是( )。
- ·監理工程師合同管理習題:擔保方式(8.15)
- ·招標文件與資格審査-監理工程師基本理論和法規考點
- ·可以不招標的項目-監理工程師基本理論和法規考點
- ·招標-監理工程師基本理論和法規考點
- ·事故調查處理-監理工程師基本理論和法規考點
