04 混凝土基礎與樁基礎施工技術
案例1
背景
某辦公樓設計文件顯示,筏板基礎,筏板長100米,寬60米,筏板基礎厚1.5米;地上15層,混凝土框架結構。
施工項目部編制了施工組織設計。
筏板基礎施工前,發生了如下事件。
事件1:監理工程師組織會議,建設、設計、施工單位參加。會議一致認為,根據規范,本工程筏板基礎混凝土屬于大體積混凝土。施工單位應編制大體積混凝土施工方案。
問題1、事件1中,認定本工程筏板基礎為大體積混凝土,是否正確?
分析與答案:
1.正確。
混凝土結構物實體最小尺寸不小于1米的大體量混凝土屬于大體積混凝土。
大體積混凝土施工前需要編制大體積混凝土施工方案。
大體積混凝土結構物在結構設計、混凝土拌制、澆筑施工、混凝土養護方法和時間同普通體積混凝土有較大區別。
大體積混凝土在硬化過程中及其以后會產生溫度裂縫,即由于混凝土拌合物中水泥水化反應釋放大量熱量在混凝土內部產生溫度應力導致開裂。
由于大體積混凝土結構的重要性,防止溫度裂縫是大體積混凝土施工必須解決的問題。
案例2
背景
某辦公樓設計文件顯示,筏板基礎,筏板基礎厚1.5米;地上15層,混凝土框架結構。施工項目部與商品混凝土公司簽訂了商品混凝土供應合同。
筏板基礎混凝土施工前,發生了如下事件。
事件1:監理工程師組織召開專門會議,建設、設計、混凝土供應商、施工單位相關人員參加了會議。
會議一致認為根據規范本工程筏板基礎混凝土屬于大體積混凝土,應采取措施防止筏板大體積混凝土出現溫度裂縫。
會議要求商品混凝土公司對混凝土拌合物的生產采取針對性措施,防止筏板大體積混凝土產生溫度裂縫。
問題1、事件1中,商品混凝土公司對混凝土拌合物的生產可以采取哪些針對性措施?
分析與答案:
考試用書原文
1.(1)優先選用低水化熱的礦渣水泥拌制混凝土,并適當使用緩凝減水劑。
(2)在保證混凝土設計強度等級前提下,適當降低水灰比,減少水泥用量。
(6)在拌合混凝土時,還可滲入適量的微膨脹劑或膨脹水泥,使混凝土得到補償收縮,減少混凝土的收縮變形。
(3)降低混凝土的入模溫度,控制混凝土內外的溫差(當設計無要求時,控制在25℃以內),如降低拌合水溫度(拌合水中加冰屑或用地下水);骨料用水沖洗降溫,避免暴曬。
案例3
背景
某辦公樓設計文件顯示,筏板基礎,筏板基礎厚1.5米;地上15層,混凝土框架結構。施工項目部與商品混凝土公司簽訂了商品混凝土供應合同。
筏板基礎混凝土施工前,發生了如下事件。
事件1:監理工程師組織召開專門會議,建設、設計、混凝土供應商、施工單位相關人員參加了會議。
會議一致認為根據規范本工程筏板基礎混凝土屬于大體積混凝土,應采取措施防止筏板大體積混凝土出現溫度裂縫。
會議要求施工單位對混凝土澆筑施工和養護采取針對性措施,防止筏板大體積混凝土產生溫度裂縫。
問題1、事件1中,施工單位對混凝土澆筑施工和養護可以采取哪些針對性措施?
分析與答案:
考試用書原文
1.(5)可在基礎內預埋冷卻水管,通入循環水,強制降低混凝土水化熱產生的溫度。
(8)大體積混凝土可采用二次抹面工藝,減少表面收縮裂縫。
補:初凝之前對混凝土進行二次振搗。
等等。
(4)及時對混凝土覆蓋保溫、保濕材料。
案例4
背景
某辦公樓設計文件顯示,筏板基礎,筏板基礎厚1.5米;地上15層,混凝土框架結構。施工項目部與商品混凝土公司簽訂了商品混凝土供應合同。
筏板基礎混凝土施工前,發生了如下事件。
事件1:監理工程師組織召開專門會議,建設、設計、混凝土供應商、施工單位相關人員參加了會議。
會議一致認為根據規范本工程筏板基礎混凝土屬于大體積混凝土,應采取措施防止筏板大體積混凝土出現溫度裂縫。
會議要求設計單位從設計上采取針對性措施,防止筏板大體積混凝土產生溫度裂縫。
問題1、事件1中,設計單位從設計上可以采取哪些針對性措施?
分析與答案:
考試用書原文
1.(7)設置后澆縫。當大體積混凝土平面尺寸過大時,可以適當設置后澆縫,以減小外應力和溫度應力;同時,也有利于散熱,降低混凝土的內部溫度。
大體積混凝土防治裂縫施工方案中攪拌站采取的措施:
(1)優先選用低水化熱的礦渣水泥拌制混凝土,并適當使用緩凝減水劑。
(2)在保證混凝土設計強度等級前提下,適當降低水灰比,減少水泥用量。
(6)在拌合混凝土時,還可滲入適量的微膨脹劑或膨脹水泥,使混凝土得到補償收縮,減少混凝土的收縮變形。
(3)降低混凝土的入模溫度,控制混凝土內外的溫差(當設計無要求時,控制在25℃以內),如降低拌合水溫度(拌合水中加冰屑或用地下水);骨料用水沖洗降溫,避免暴曬。
施工單位采取的措施:
(5)可在基礎內預埋冷卻水管,通入循環水,強制降低混凝土水化熱產生的溫度。
(8)大體積混凝土可采用二次抹面工藝,減少表面收縮裂縫。
(4)及時對混凝土覆蓋保溫、保濕材料。
設計單位采取的措施:
(7)設置后澆縫。當大體積混凝土平面尺寸過大時,可以適當設置后澆縫,以減小外應力和溫度應力;同時,也有利于散熱,降低混凝土的內部溫度。
案例5
背景
某建設單位計劃投資建設一棟辦公樓,并將設計任務委托給了某設計院。根據勘察報告,設計單位計劃辦公樓基礎結構采用樁基礎,并提供了兩種類型的樁供選擇。于是,建設單位委托相關單位對兩種樁進行了技術經濟分析比選,并將結果反饋給設計單位。
問題1、按照考試用書,關于樁如何分類?
分析與答案:

案例6
背景
某辦公樓設計文件顯示,采用高強預應力管樁基礎,地上15層,混凝土框架結構。施工過程中,發生了如下事件。
事件1:施工單位決定采用捶擊沉樁法施工并編制了樁的施工程序:
確定樁位和沉樁順序→樁機就位→吊樁喂樁→校正→錘擊沉樁→接樁→再錘擊沉樁→送樁→收錘→切割樁頭
問題1.施工單位編制的樁的施工程序是否正確
分析與答案:
1.施工程序:
正確。
施工工藝如下:確定樁位和沉樁順序→樁機就位→吊樁喂樁→校正→錘擊沉樁→接樁→再錘擊沉樁→送樁→收錘→切割樁頭
案例6
背景
某辦公樓工程屬于重要工程,采用預制樁基礎,地上15層,混凝土框架結構。施工過程中,發生了如下事件。
事件1:施工單位決定采用靜力壓樁法沉樁并編制了樁的施工程序:
測量定位→壓樁機就位→吊樁、插樁→樁身對中調直→靜壓沉樁→接樁→再靜壓沉樁→送樁→終止壓樁→檢查驗收→轉移樁機。
問題1.事件1的程序是否正確?
解析與答案:

1.施工程序:
測量定位
樁機就位
吊樁、插樁
樁身對中調直
靜力壓樁
接樁
再靜力壓樁
送樁
終止壓樁
檢查驗收
轉移樁機

正確。
案例7
背景
某辦公樓設計文件顯示,鋼筋混凝土框架結構,地下一層,地上八層。工程樁采用泥漿護壁鉆孔灌注樁。
問題:1.指出泥漿護壁鉆孔灌注樁施工程序。
解析與答案:
1.原理

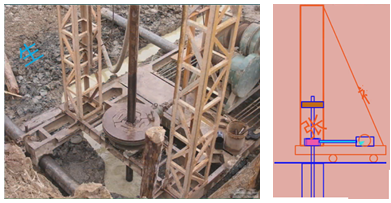

2.實景圖片(回轉鉆機)

回轉鉆機工作原理

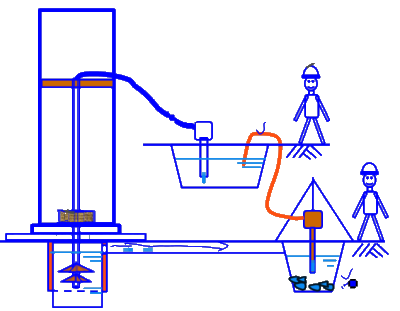

3.泥漿循環示意圖

4.工藝流程

場地平整
樁位放線
開挖漿池、漿溝
護筒埋設
鉆機就位、孔位校正
成孔、泥漿循環、清除廢渣、泥渣
第一次清孔
質量驗收
下鋼筋籠 下導管
第二次清孔
澆筑水下混凝土
成樁

案例8
背景
某辦公樓設計文件顯示,采用沉管灌注樁基礎,地基基礎設計等級為甲級。地上15層,混凝土框架結構。
施工過程中,發生了如下事件。

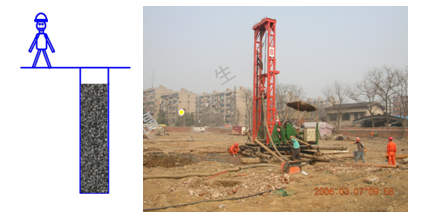

事件1:施工單位編制了沉管灌注樁成樁施工方案,采用錘擊打樁法將帶有預制鋼筋混凝土樁靴的鋼套管沉入土中,然后在管內放入鋼筋籠,邊澆筑混凝土邊錘擊邊拔管最終成樁。方案規定的詳細的施工過程是:
樁機就位―錘擊沉管—上料—邊錘擊邊拔管,并繼續澆筑混凝土—下鋼筋籠,繼續澆筑混凝土及拔管—成樁。
問題1.事件1施工過程是否正確
解析與答案:
1.正確。
捶擊沉管施工工藝(預制鋼筋混凝土樁靴+鋼套管)
(1)樁機就位
(2)錘擊沉管
(3)上料
(4)邊錘擊邊拔管,并繼續澆筑混凝土
(5)下鋼筋籠,繼續澆筑混凝土及拔管
(6)成樁
捶擊打樁法

考試用書:
沉管灌注樁是指利用錘擊打樁法或振動打樁法,將帶有活瓣式樁尖或預制鋼筋混凝土樁靴的鋼套管沉入土中,然后邊澆筑混凝土(或先在管內放入鋼筋籠)邊錘擊或邊振動邊拔管而成的樁。
沉管組成:
帶有活瓣式樁尖鋼套管
預制鋼筋混凝土樁靴+鋼套管
打樁施工方法分為:
(1)捶擊打樁法
(2)振動打樁法
兩種施工方法施工過程基本一致
案例9
背景
某辦公樓設計文件顯示,采用人工挖孔灌注樁基礎,設計等級為甲級。地上15層,混凝土框架結構。
施工過程中,發生了如下事件。
事件1:施工單位為了預防孔壁坍塌和流砂現象發生,制定了合理安全的護壁措施。
問題1.事件1是否正確?
解析與答案:

1.正確。
原理
考試用書:人工挖孔灌注樁是指采用人工挖掘方法進行成孔,然后安放鋼筋籠,澆筑混凝土而成的樁。
護壁方法
(1)現澆混凝土護壁、
(2)磚砌體護壁、等,應用較廣的現澆混凝土分段護壁。
