二級建造師考試機電工程知識點:金屬儲罐制作與安裝技術

2018-11-05 16:30  來源:建設工程教育網  字體:  打印 收藏

 2025年二級建造師新課熱招中 搶跑趁現在

  二級建造師考試機電工程知識點:金屬儲罐制作與安裝技術,二級建造師考試機電工程涉及考點比較多,記憶起來也比較困難。我們可以對這些知識點進行梳理。這樣備考,效果才能比較好。今天為大家介紹的是二級建造師考試機電工程知識點:金屬儲罐制作與安裝技術,希望對各位有所幫助。

  1H413042 金屬儲罐制作與安裝技術

  一、金屬儲罐

  (二)金屬儲罐安裝方法

  1.金屬儲罐正裝法

  (1)外搭腳手架正裝法

  1)腳手架隨罐壁板升高而逐層搭設;

  3)采用在壁板內側掛設移動小車進行內側施工;

  4)適合于大型和特大型儲罐,便于自動焊作業。



二級建造師考試機電工程知識點

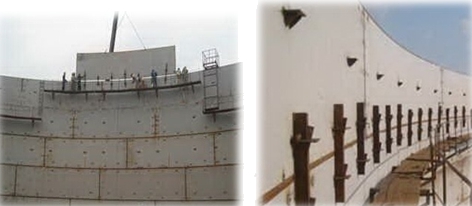

  外搭腳手架正裝法

  (2)內掛腳手架正裝法

  1)每組對一圈壁板,就在壁板內側沿圓周掛上一圈三腳架,在三腳架上鋪設跳板;

  4)一臺儲罐施工宜用2層至3層腳手架,1個或2個樓梯間,腳手架從下至上交替使用;

  5)在罐壁外側掛設移動小車進行罐壁外側施工;

  6)采用吊車吊裝壁板。

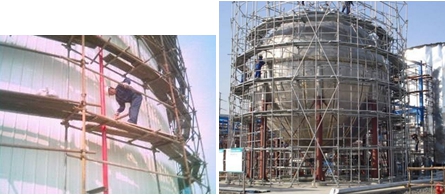

二級建造師考試機電工程知識點



  儲罐壁板圍板壁板固定工卡具

  (內掛腳手架正裝法)

  (3)水浮正裝法

  一般用于浮頂罐的施工。

  2)設置罐壁移動小車或弧形吊籃,進行罐壁外側作業。

  3)采用吊車吊裝或在浮船上設置吊桿吊裝壁板。

  5)向罐內充水,使浮船浮升到需要高度,逐圈組裝第三圈及以上各圈壁板。

  6)壁板組裝前、組裝過程中、組裝后按設計規定進行沉降觀測。

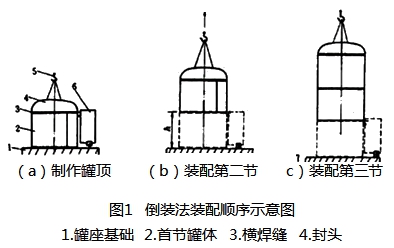

  2.金屬儲罐倒裝法

  (1)倒裝法:包括:中心柱組裝法、邊柱倒裝法(有液壓頂升、葫蘆提升等)、充氣頂升法和水浮頂升法等。

  (2)邊柱倒裝法:利用均布在罐壁內側帶有提(頂)升機構的邊柱提升與罐壁板下部臨時脹緊固定的脹圈,使上節壁板隨脹圈一起上升到預定高度,組焊第二圈罐壁板。然后松開脹圈,降至第二圈罐壁板下部脹緊、固定后再次起升。如此往復,直至組焊完。邊柱倒裝法有邊柱液壓提升倒裝法與邊柱葫蘆提升倒裝法。



二級建造師考試機電工程知識點



  【2014試題】關于大型金屬儲罐內掛腳手架正裝法施工的要求,正確的是( )。

  A.一臺儲罐施工宜用2至3層腳手架

  B.在儲罐壁板內側掛設移動腳手架

  C.腳手架隨罐壁板升高逐層搭設

  D.儲罐的腳手架從上到下交替使用

  『正確答案』A

  『答案解析』本題考查的是金屬儲罐的制作與安裝技術。選項B,選項C屬于外搭腳手架正裝法的施工要求,選項D,正確的應是儲罐的腳手架從下到上交替使用。參見教材P100。

  (三)金屬儲罐的焊接工藝

  2.罐底焊接工藝

  (1)焊接工藝原則:采用收縮變形最小的焊接工藝及焊接順序。

  (2)焊接順序:中幅板焊縫→罐底邊緣板對接焊縫靠邊緣的300mm部位→罐底與罐壁板連接的角焊縫(在底圈壁板縱焊縫焊完后施焊)→邊緣板剩余對接焊縫→邊緣板與中幅板之間的收縮縫。

  3.罐壁焊接工藝

  焊接工藝原則:先焊縱向焊縫,后焊環向焊縫。

  自動焊接工藝要求:縱焊縫采用氣電立焊時,應自下向上焊接;對接環焊縫采用埋弧自動焊時,焊機應均勻分布,并沿同一方向施焊。

  4.罐頂焊接工藝

  (1)焊接工藝原則:先短后長,先內后外。

  (2)焊接順序

  1)徑向的長焊縫采用隔縫對稱施焊方法,由中心向外分段跳焊。

  2)頂板與包邊抗拉環、抗壓環焊接時,焊工應對稱分布,并沿同一方向分段跳焊。

  三、預防(矯正)焊接變形技術措施

  (一)預防焊接變形技術措施

  1.組裝技術措施

  (1)儲罐排版要符合規范的要求,焊縫要分散、對稱布置。

  (2)底板邊緣板對接接頭采用不等間隙,間隙要外小內大;采用反變形措施,在邊緣板下安裝楔鐵,補償焊縫的角向收縮。

  (3)壁板卷制中要用弧形樣板檢查邊緣的弧度,避免壁板縱縫組對時形成尖角??捎没⌒巫o板定位控制縱縫的角變形。

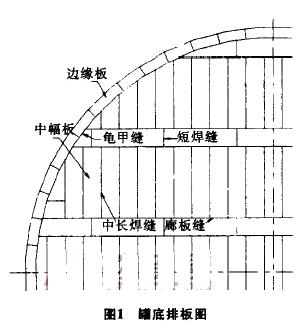

二級建造師考試機電工程知識點



  2.焊接技術措施

  在儲罐焊接前應根據焊接工藝評定報告,編制合理的焊接作業指導書,采取對稱焊、分段焊、跳焊等方法減少焊接變形。

  (1)底板控制焊接變形的措施

  1)邊緣板采用隔縫焊接,邊緣板先焊接外側300mm左右的焊縫,內側待邊緣板與壁板的角縫焊接后再施焊。

  2)中幅板焊接先焊短焊縫、后焊長焊縫,焊前要將長焊縫的定位焊點全部鏟開,用定位板固定。遵循由罐中心向四周并隔縫對稱焊接的原則,分段退焊或跳焊。

  3)罐底與罐壁連接的角焊縫:先焊內側環形角縫,再焊外側環形角縫。由數對焊工對稱均勻分布,同一方向進行分段焊接。初層焊道采用分段退焊或跳焊法。

  (2)壁板控制焊接變形的措施

  1)壁板焊接要先縱縫、后環縫,環縫焊工要對稱分布,沿同一方向施焊。

  2)打底焊時,焊工要分段跳焊或分段退焊。

  3)在焊接薄板時,應采用Φ3.2的焊條,采用小電流、快速焊的焊接參數施焊,用小焊接熱輸入,減少焊縫的熱輸入量,降低焊接應力,減少焊接變形。

  (二)矯正焊接變形技術措施

  焊接變形超出規范要求時,可通過機械矯正、火焰加熱矯正兩種方式矯正。

  【2016試題】金屬罐中幅板搭接接頭采用手工焊接時,控制焊接變形的主要工藝措施有( )。

  A.先焊短焊縫,后焊長焊縫

  B.焊工均勻分布,同向分段焊接

  C.焊工均勻分布,對稱施焊

  D.初層焊道采用分段退焊法

  E.初層焊道采用跳焊法

  『正確答案』ADE

  『答案解析』本題考查的是金屬儲罐制作與安裝技術。底板控制焊接變形的措施:1)邊緣板采用隔縫焊接,邊緣板先焊接外側300mm左右的焊縫,內側待邊緣板與壁板的角縫焊接后再施焊。2)中幅板焊接先焊短焊縫、后焊長焊縫,焊前要將長焊縫的定位焊點全部鏟開,用定位板固定。遵循由罐中心向四周并隔縫對稱焊接的原則,分段退焊或跳焊。3)罐底與罐壁連接的角焊縫:先焊內側環形角縫,再焊外側環形角縫。由數對焊工對稱均勻分布,同一方向進行分段焊接。初層焊道采用分段退焊或跳焊法。參見教材P102。

  四、檢驗與試驗

  (二)試驗

  1.抽真空試驗

  罐底焊縫應采用真空箱法進行嚴密性試驗,試驗負壓值不得低于53kPa,無滲漏為合格。

  2.充水試驗

  充水試驗項目:

  包括:罐底嚴密性試驗;罐壁強度及嚴密性試驗(充水至最高設計液面試驗,保持48h);固定頂強度及嚴密性試驗;固定頂?shù)姆€(wěn)定性試驗;浮頂、內浮頂罐升降試驗。

  相關推薦:

  全國各地2019年二級建造師考試報考指南

  2018年二級建造師考試成績查詢?nèi)肟趨R總(含分數線)

  【“爽”11瓜分11億】雙十一好課折上折! 雙十一課程現金券免費送

  2018年二級建造師考試成績已經公布,新考季已經到來,二級建造師考試備考我們需要好好規劃一下了。建設工程教育網為了考生準備了2019年二級建造師考試備考新課高端無憂班|零基礎直達班|精品備考班,想要了解課程的考生可連線客服小姐姐

閱讀排行

更多
二建機考系統

免費視頻

更多

免費題庫

更多

免費資料下載排行

更多
  • 下載 1.二級建造師報名常見問題及解答
  • 下載 2.《建設工程施工管理》數字考點總結
  • 下載 3.法規科目數字考點總結
