    《機電工程管理與實務》案例分析試題3_二級建造師

    2019-05-19 15:25 來源:建設工程教育網
    打印
    字體:

    2019年二級建造師考試已近在眼前,各位考生覺得自己復習的如何呢?是不是也有許多考生希望做一下歷年試題呢?對于二級建造師考試來說,實務這一科目是相對比較難的一科,考驗考生的綜合能力,今天建設工程教育網就為大家提供了《機電工程管理與實務》案例分析試題解析,希望對大家有所幫助!

    2019年二級建造師 臨考速成

    背景資料

    A安裝公司承包某高層建筑的通風空調、給排水和建筑電氣工程的施工,合同約定,空調設備由業主采購,其他設備、材料由A安裝公司采購,高層建筑的一次結構已完工;二次結構和裝飾工程由B建筑公司承包施工,變配電室由當地供電所的電力公司承包施工。

    A安裝公司項目部在8月1日進場后,依據B建筑公司的施工進度,空調設備的到場時間及供電所的送電時間等資料,編制了通風空調、給排水和建筑電氣工程的施工進度計劃(見表3),該施工進度計劃在送審時,被總工程師否定,經項目部修改后通過審批。

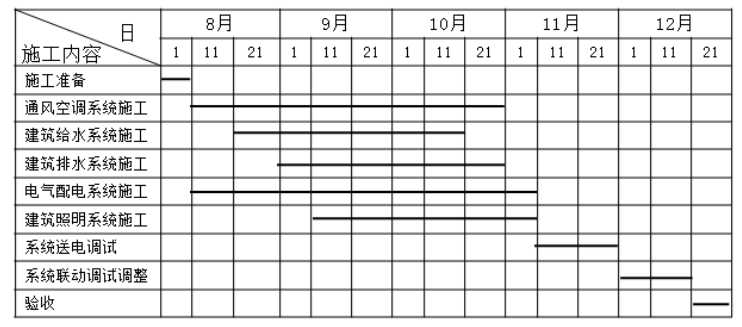

    表3 通風空調、給排水和建筑電氣工程的施工進度計劃

    工程施工中,曾經發生了2個施工質量問題:

    問題1,因空調設備沒有按合同約定送達施工現場,耽誤了風管的施工進度,為保證進度,室內主風管安裝連接后,沒有檢測風管的嚴密性就開始風管的保溫作業,監理叫停,后經檢驗合格才交付下道工序。

    問題2,在燈具通電調試時,發現個別燈具外殼帶電,經檢查是螺口燈頭的接線漏電,同時還發現嵌入式吸頂燈(重3.5kg)用螺釘固定在石膏板吊頂上,整改后通過驗收。

    A安裝公司項目與B建筑公司,電力公司配合協調,進行系統聯動調試、調整。建筑裝飾、通風空調、給排水和建筑電氣工程進行驗收,使工程按合同要求完工。

    問題:

    1.說明施工進度計劃被總工程師否定的原因?變配電室最遲應在哪天完成送電?

    2.問題1中,應檢查風管哪些部位的嚴密性?

    3.問題2中,燈具的安裝質量應如何整改?

    4.A安裝公司項目部與B建筑公司協調與配合的主要內容有哪些?

    『參考答案』

    1.施工進度計劃被安裝公司總工程師否定的原因:進度計劃中先建筑給水、后建筑排水的施工程序不正確(或施工應是先排水、后給水,有壓管讓無壓管)。

    變配電室最遲應在11月10日完成。

    2.問題1中,應檢驗風管的咬口縫、鉚接孔、法蘭翻邊、管段連接的嚴密性,合格后方能進入下道工序。

    3.問題2中,燈具安裝的質量問題整改:嵌入式吸頂燈(大于3kg)應采取預埋吊鉤(或膨脹螺栓)固定在混凝土樓板;螺口燈頭的相線應接在中心觸點端子上,零線應接在螺紋端子上。

    4.安裝公司項目部與建筑公司協調與配合的主要內容有:施工進度的協調與配合,交叉施工的協調與配合,吊裝(運輸)機具的使用與協調,設備基礎(或預埋件、預留孔)的檢查與協調。

    以上就是為大家分享的二級建造師《機電工程管理與實務》案例分析試題,希望對各位有所幫助。關于2019年二級建造師考試的更多信息請關注建設工程教育網。

      相關推薦:

      2019年二級建造師準考證打印

      二級建造師歷年試題及答案免費下載

      二級建造師備考資料包免費下載

      二級建造師考前必做100題

    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題庫
    上千道典型習題
    仿真模擬卷3
    攻克薄弱點
    智能組卷練習
    價格¥99
    查看詳情
    建筑刷題寶

    · 天天練

    · 歷年金題

    · 全國聯考

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
    松阳县| 天水市| 青田县| 新安县| 华安县| 子长县| 济宁市| 桂林市| 射洪县| 平乐县| 炉霍县| 那坡县| 玛纳斯县| 剑川县| 贵港市| 噶尔县| 阜新| 海林市| 黎川县| 正蓝旗| 河曲县| 安仁县| 揭西县| 杂多县| 新竹县| 桐乡市| 辽阳县| 大埔区| 永仁县| 祥云县| 玉山县| 且末县| 屏南县| 石嘴山市| 开封市| 东乌珠穆沁旗| 大新县| 犍为县| 醴陵市| 汉阴县| 南雄市|
