    《市政公用工程管理與實務》案例分析2_二級建造師試題

    2019-05-14 10:38 來源:建設工程教育網
    打印
    字體:

    2019年二級建造師考試已近在眼前,各位考生覺得自己復習的如何呢?是不是也有許多考生希望做一下歷年試題呢?對于二級建造師考試來說,實務這一科目是相對比較難的一科,考驗考生的綜合能力,今天建設工程教育網就為大家提供了《市政公用工程管理與實務》案例分析試題解析,希望對大家有所幫助!

    2019年二級建造師 考前搶分大作戰

    背景資料:

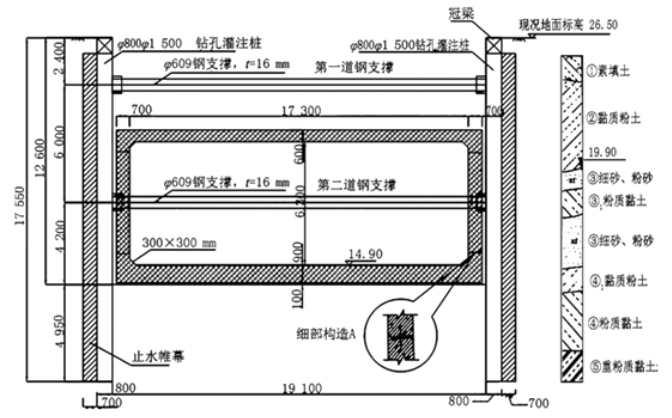

    某公司承建城市橋區泵站調蓄工程,其中調蓄池為地下式現澆鋼筋混凝土結構,混凝土強度等級C35,池內平面尺寸為62.0m×17.3m,筏板基礎。場地地下水類型為潛水,埋深6.6m。涉及基坑長63.8m,寬19.1m,深12.6m,圍護結構采用φ800mm鉆孔灌注樁排樁+2道φ609mm鋼支撐,樁間掛網噴射C20混凝土,樁頂設置鋼筋混凝土冠梁?;訃o樁外側采用厚度700mm止水帷幕,如下圖所示。施工過程中,基坑土方開挖至深度8m處,側壁出現滲漏,并夾帶泥沙;迫于工期壓力,項目部繼續開挖施工;同時安排專人巡視現場,加大地表沉降、樁身水平變形等項目的檢測頻率。按照規定,項目部編制了模板支架及混凝土澆筑專項施工方案,擬在基坑單側設置泵車澆筑調蓄池結構混凝土。

    問題:

    1.列式計算池頂模板承受的結構自重分布荷載q(kN/m2),(混凝土容重γ=25kN/m3);根據計算結果,判斷模板支架安全專項施工方案是否需要組織專家論證,說明理由。

    2.計算止水帷幕在地下水中的高度。

    3.指出基坑側壁滲漏后,項目部繼續開挖施工存在的風險。

    4.指出基坑施工過程中風險最大的時段,并簡述穩定坑底應采取的措施。

    5.寫出上圖中細部構造A的名稱,并說明其留置位置的有關規定和施工要求。

    6.根據本工程特點,試述調蓄池混凝土澆筑工藝應滿足的技術要求。

    【參考答案】

    1.列式計算池頂模板承受的結構自重分布荷載q(kN/m2),(混凝土容重γ=25kN/m3);根據計算結果,判斷模板支架安全專項施工方案是否需要組織專家論證,說明理由。

    1.池頂板厚度為600mm,因此模板承受的結構自重

    q=25×0.6=15(kN/m2)。

    需要組織專家論證。

    理由:根據相關規定,施工總荷載在15kN/m2及以上時,需要組織專家論證。

    2.計算止水帷幕在地下水中的高度。

    地面標高為26.5m,地下水埋深6.6m,因此地下水位標高為:

    26.5-6.6=19.9(m)。

    止水帷幕在地下水中高度為:

    19.9-(26.5-17.55)=10.95(m)

    或17.55-6.6=10.95(m)。

    因此截水帷幕在地下水中的高度為10.95m。

    3.指出基坑側壁滲漏后,項目部繼續開挖施工存在的風險。

    基坑側壁滲漏繼續開挖的風險:如果滲漏水主要為清水,一般及時封堵不會造成太大的環境問題;而如果滲漏造成大量水土流失則會造成圍護結構背后土體過大沉降,嚴重的會導致圍護結構背后土體失去抗力造成基坑傾覆。

    4.指出基坑施工過程中風險最大的時段,并簡述穩定坑底應采取的措施。

    基坑施工過程中風險最大時段是基坑剛開挖完成后還未施做防護措施時,主要的風險是坍塌和淹沒。穩定坑底應采取的措施:加深圍護結構入土深度、坑底土體加固、坑內井點降水等措施,并適時施做底板結構。

    5.寫出上圖中細部構造A的名稱,并說明其留置位置的有關規定和施工要求。

    構造A:側墻水平施工縫

    有關規定:

    施工縫留設位置:墻體水平施工縫應留在高出底板表面不小于300mm的墻體上;施工縫距孔洞邊緣不應小于300mm。

    施工要求:水平施工縫澆灌混凝土前,應先將其表面浮漿和雜物清除,先鋪凈漿或涂刷界面處理劑、水泥基滲透結晶型防水涂料,再鋪30~50mm厚的1:1水泥砂漿,并應及時澆筑混凝土。鋼筋密集部位和預留孔底部應輔以人工振搗,保證結構密實。

    6.根據本工程特點,試述調蓄池混凝土澆筑工藝應滿足的技術要求。

    澆筑混凝土應在基坑兩側分別設置泵車澆筑調蓄池結構混凝土,澆筑時應對稱進行,分層振搗。因采用泵車澆筑,應優化混凝土配合比,選擇相應直徑的泵送管??刂坪没炷撂涠?,不宜低于100mm。澆筑豎向結構混凝土前,應在底部填以不大于30mm厚與混凝土內砂漿配合比相同的水泥砂漿,澆筑過程中混凝土不得發生離析。

    以上就是為大家分享的二級建造師《市政公用工程管理與實務》案例分析試題,希望對各位有所幫助。關于2019年二級建造師考試的更多信息請關注建設工程教育網。

      相關推薦:

      2019年二級建造師準考證打印

      二級建造師歷年試題及答案免費下載

      二級建造師備考資料包免費下載

      二級建造師考前必做100題

    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題庫
    建筑刷題寶

    · 天天練

    · 歷年金題

    · 全國聯考

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
    建始县| 宿迁市| 洪洞县| 和平县| 根河市| 辽阳县| 弋阳县| 西平县| 鹿邑县| 长葛市| 轮台县| 清水县| 瑞丽市| 丹东市| 东城区| 宣武区| 潜江市| 醴陵市| 萝北县| 民丰县| 通渭县| 河池市| 昆山市| 隆子县| 嘉荫县| 乐昌市| 富阳市| 宁陵县| 石林| 师宗县| 鄱阳县| 乌什县| 西平县| 理塘县| 秭归县| 元江| 太原市| 宜春市| 东方市| 疏附县| 安图县|
