背景資料:
某高校新建新校區,包括辦公樓、教學樓、科研中心、后勤服務樓、學生宿舍等多個單體建筑,由某建筑工程公司進行該群體工程的施工建設。其中,科研中心工程為現澆鋼筋混凝土框架結構,地上10層,地下2層,建筑檐口高度45米。由于有超大尺寸的特殊實驗設備,設置在地下二層的實驗室為兩層通高;結構設計圖紙說明中規定地下室的后澆帶需待主樓結構封頂后才能封閉。
在施工過程中,發生了下列事件:
事件一:施工單位進場后,針對群體工程進度計劃的不同編制對象,施工單位分別編制了各種施工進度計劃,上報監理機構審批后作為參建各方進度控制的依據。
事件二:施工單位針對兩層通高實驗區域單獨編制了模板及支架專項施工方案,方案中針對模板整體設計有模板和支架選型、構造設計、荷載及其效應計算,并繪制有施工節點詳圖。監理工程師審查后要求補充該模板整體設計必要的驗算內容。
事件三:在科研中心工程的后澆帶施工方案中,明確指出:
(1)梁、板的模板與支架整體一次性搭設完畢;
(2)在樓板澆筑混凝土前,后澆帶兩側用快易收口網進行分隔、上部用木板遮蓋防止落入物料;
(3)兩側混凝土結構強度達到拆模條件后,拆除所有底模及支架,后澆帶位置處重新搭設支架及模板,兩側進行回頂,待主體結構封頂后,澆筑后澆帶混凝土。監理工程師認為方案中上述做法存在不妥,責令改正后重新報審。針對后澆帶混凝土填充作業,監理工程師要求施工單位提前將施工技術要點以書面形式對作業人員進行交底。

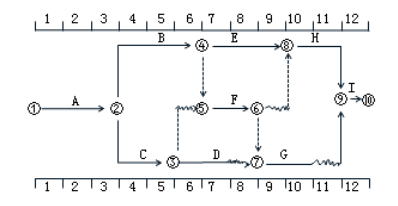

事件四:主體結構驗收后,施工單位對后續工作進度以時標網絡(luò )圖形式做出安排。如下圖所示(時間單位:周)
在第6周末時,建設單位要求提前一周完工。經測算工作D、E、F、G、H均可壓縮一周(工作I不可壓縮),所需增加的成本分別為8萬元、10萬元、4萬元、12萬元、13萬元,施工單位壓縮工序時間,實現提前一周完工。
問題:
1.事件一中,按照編制對象不同,本工程應編制哪些施工進度計劃?
2.事件二中,按照監理工程師要求,針對模板及支架施工方案中模板整體設計,施工單位應補充哪些必要驗算內容?
3.事件三中,后澆帶施工方案中有哪些不妥之處?后澆帶混凝土填充作業的施工技術要點主要有哪些?
4.事件四中,施工單位壓縮網絡(luò )計劃時,只能以周為單位進行壓縮,其最合理的方式應壓縮哪項工作?需增加成本多少萬元?
『參考答案』
1.施工進度計劃按編制對象的不同可分為:施工總進度計劃、單位工程進度計劃、分階段(或專項工程)工程進度計劃、分部分項工程進度計劃四種。
2.施工單位應補充:模板及支架的承載力、剛度驗算;模板及支架的抗傾覆驗算。
3.(1)不妥之處一:梁、板的模板與支架整體一次性搭設完畢。
原因:后澆帶模板與支架應獨立搭設。
不妥之處二:在樓板澆筑混凝土前,后澆帶兩側用快易收口網進行分隔、上部用木板遮蓋防止落入物料。
原因:后澆帶兩側500處應用模板分隔,上部采取鋼筋防銹、阻銹處理措施。
不妥之處三:兩側混凝土結構強度達到拆模條件后,拆除所有底模及支架,后澆帶位置處重新搭設支架及模板
原因:后澆帶位置模板應該單獨設置,等到后澆帶強度達到設計要求后拆除。
不妥之處四:主體結構封頂后澆筑后澆帶混凝土。
原因:后澆帶在主體結構封頂(兩側混凝土澆筑后)后28天澆筑。
(2)填充后澆帶,可采用微膨脹混凝土,強度等級比原結構強度提高一級,并保持至少14d的濕潤養護。后澆帶接縫處按施工縫的要求處理。
4.從網絡(luò )圖上可以看出,如果想要通過壓縮工作來縮短總工期,只能壓縮關鍵線路上的工期。本時標網絡(luò )圖的關鍵線路為:A→B→E→H→I,其中可以壓縮的工作有E和H兩項,由于壓縮E工作所需要的成本低于H工作所需要的成本。從經濟的角度來看,壓縮工作E更合適。需要增加的成為10萬元。
以上就是為大家分享的二級建造師試題,希望對各位有所幫助。關于2019年二級建造師考試的更多信息請關注建設工程教育網。
相關推薦:

- · 二建師資天團特輯之張小強:顏值與實力并存的寶藏老師
- · 張小強建造師建筑演練實戰專題課 擊破各類計算 攻克案例難關
- · 張小強建造師建筑演練實戰專題課 擊破各類計算 攻克案例難關
- · 2022年二建《機電工程管理與實務》考后點評
- · 2022年二建《市政公用工程管理與實務》考后點評
- · 2022年二建建筑實務試題及答案解析(6月12日)
- · 22年二級建造師建筑實務試題及答案(6月12日)
- · 二級建造師考試建筑實務試題及答案(2022年6月12日)
- · 2022年二建考試建筑實務試題及答案解析(6月12日)
- · 2022年二建建筑實務試題及答案(6月12日)
