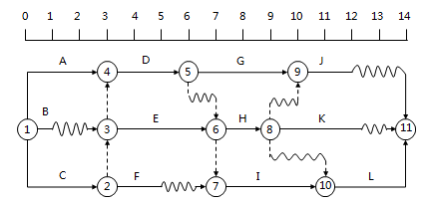

某項目分部工程雙代號時標網絡計劃如下圖。關于該網絡計劃的說法,正確的是有( )。
A.工作C、E、I、L組成關鍵線路
B.工作H的總時差為2天
C.工作A、C、H、L是關鍵工作
D.工作D的總時差為1天
E.工作G的總時差與自由時差相等
『正確答案』ABD
『答案解析』本題考查的是雙代號時標網絡計劃。關鍵線路是沒有波形線的工作組成的線路,工作G的總時差是2天,自由時差是0天。該知識點新教材已刪除。
