【提問】
例如:簽合同時政府指導的人工費為66元/工日,但是合同簽過開工不到一個月,政府指導的人工費為67元/工日,施工單位在規定期限內向監理工程師或甲方提交了人工費調整的索賠報告,監理工程師或甲方未在28天內審核完成(未結果)
這個問題怎么解決?
【回答】學員qbella,您好!您的問題答復如下:

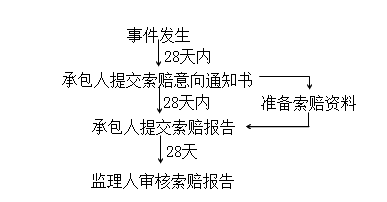

(一),當合同當事人一方向另一方提出索賠時,要有正當?shù)乃髻r理由,且有索賠事件發生時的有效證據。索賠事件發生28d內,向監理工程師發出索賠意向通知。合同實施過程中,凡不屬于承包方責任導致項目拖延和成本增加事件發生后的28d內,必須以正式函件通知監理工程師,聲明對此事件要求索賠,同時仍需遵照監理工程師的指令繼續施工,逾期提出時,監理工程師有權拒絕承包方的索賠要求。
(二)發出索賠意向通知后28d內,向監理工程師提出補償經濟損失(計量支付)和(或)延長工期的索賠申請報告及有關資料。正式提出索賠申請后,承包方應抓緊準備索賠的證據資料,包括事件的原因、對其權益影響的資料、索賠的依據,以及其他計算出該事件影響所要求的索賠額和申請延期的天數并在索賠申請發出的28d內報出。
(三)監理工程師審核承包方的索賠申請。監理工程師在收到承包方送交的索賠報告和有關資料后,于28d內給予答復,或要求承包方進一步補充索賠理由和證據。監理工程師在28d內未予答復或未對承包方作進一步要求,視為該項索賠已經認可。
(四)當索賠事件持續進行時,承包方應當階段性向監理工程師發出索賠意向通知,在索賠事件終了后28d內,向監理工程師提出索賠的有關資料和最終索賠報告。
★問題所屬科目:一級建造師——建設工程項目管理
