2019一級建造師試題《公路工程》實務題(文字版)(五)
(五)
背景資料

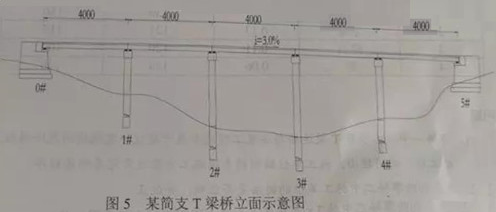

某山區5×40m分離式雙向四車道公路簡支T梁橋,2019年3月25日開標,2019年4月12日下發中標通知書,某承包商以2580萬元價款中標。該橋梁整體處于3. 0%的縱曲線上,單幅橋設計橫坡為2.0%,橋兩端為重力式橋臺,中間墩為樁柱墩,橋臺、墩身蓋梁與T梁之間設置板式橡膠支座,該橋立面示意圖如圖5所示。該橋在橋臺處設置80mm鋼制伸縮縫。T梁?jiǎn)纹褐?20t,預制梁采用龍門吊調運,架橋機架設。
合同中約定,工程價款采用價格指數調價公式按月動態結算,月底計量當月完成的工程量,于第2月中旬支付。合同履行期間,以基本價格指數為基礎,部分材料(鋼材、水泥、砂、碎石)價格指數漲幅超過±5%,其風險由業主承擔,超過部分據實調整;未超過±5%其風險由承包商承擔,不予調整材料價差。除以上4種材料外,其余因素均不調整價差。基本價格指數為投標截止日前一個月價格指數,現行價格指數為工程實施月價格指數,均以工程所在地省級工程造價管理機構發布的價格指數為準,不同規格的同種材料價格指數取平均值。
施工過程中發生了如下事件:
事件一:施工單位編制了T梁運輸與安裝專項施工方案。專項施工方案經施工單位技術負責人審核簽字、加蓋單位公章后,上報總監理工程師審查簽字,并加蓋執業印章后實施。
事件二:本橋T梁采用C50混凝土,低松弛鋼絞線,夾片式錨具。施工單位在T梁預制、張拉施工中采取了如下做法:
(1)T梁預制臺座設置了反拱值。
(2)用標準養護的混凝土試塊強度作為預應力筋施加張拉條件。
(3)預應力張拉程序?yàn)椋?→初應力→1.03δcon(持荷5min錨固)。
(4)由于設計未規定,預應力張拉時要求混凝土的彈性模量不低于混凝土28d彈性模量的75%。
(5)施工單位采取在模板制造時設置模板橫坡的方式對T梁進行橫坡調整。
事件三:預制施工時,施工單位對梁長、梁端豎直度參數進行嚴格控制,T梁安裝嚴格按放樣位置進行。T梁安裝完成后,發現梁端頂面與橋臺臺背之間間隙在20~30mm之間,小于伸縮縫安裝間隙要求。經檢驗,預制T梁和臺背各項檢驗指標均滿足規范要求,可以排除施工誤差對梁端頂面與臺背間隙的影響。施工單位采取調整支座墊石傾斜度、支座傾斜安裝的做法彌補支座墊板未作調坡處理的缺陷。
事件四:2019年6月中旬承包商向業主申請支付工程進度款,按投標報價計算工程進度款為150萬元(未調材料價差),合同中約定的調價公式中定值權重為(A),可調差材料權重與價格指數如表5所示。
表5 可調差材料權重與價格指數
序號 | 材料名稱 | 變值權重 | 基本價格指數 | 現行價格指數 |
1 | 鋼筋 | 0.3 | 150 | 180 |
2 | 水泥 | 0.13 | 121 | 115 |
3 | 碎石 | 0.11 | 120 | 100 |
4 | 砂 | 0.06 | 134 | 140 |
問題:
1.事件一中,本項目T梁運輸與安裝工程是否屬于超過一定規模的危險性較大的工程?說明理由。施工單位編制的專項施工方案還需完善哪些程序?
2.逐條判斷事件二中施工單位的做法是否正確,并改正。
3.說明事件三中T梁梁端頂面與橋臺臺背之間間隙過小的原因。指出事件三中支座安裝方法的錯誤,并說明理由。
4.事件四中,6月申請支付的工程進度款需進行材料調價差,定值權重A等于多少?表5中基本價格指數和現行價格指數分別指2019年哪個月的價格指數?(小數點后保留1位)
5.事件四中,6月申請支付的工程進度款,按合同約定,哪些材料可調價差?材料調價差后,業主應支付承包商多少萬元? (計算過程小數點后保留3位,最后結果小數點后保留1位)

- · #專業#2023年一級建造師考試項目管理科目考情分析
- · 【直播】一級建造師刷金題 找秘籍——3年試題,5天模擬
- · 下列關于沉沒成本的說法中,正確的有( )。
- · 備考一級建造師考試 “看答案就會,做題就沒方向”怎么破?
- · 一級建造師歷年試題及答案解析匯總(2011-2024)
- · 一建考試多選題如何選?支招來襲!
- · 一級建造師公路實務歷年試題及考試答案解析
- · 北京一級建造師公路實務歷年試題及考試答案解析
- · 上海一級建造師公路實務歷年試題及考試答案解析
- · 重慶一級建造師公路實務歷年試題及考試答案解析
