2019一級建造師試題《市政工程》實務題(文字版)(四)
(四)
資料背景:

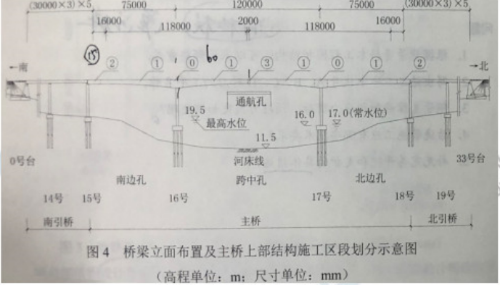

某公司承建一座城市快速路跨河橋梁,該橋由主橋、南引橋和北引橋組成,分東、西雙幅分離式結構,主橋中跨下為通航航道,施工期間航道不中斷。主橋的上部結構采用三跨式預應力混凝土連續剛構,跨徑組合為75m+120m+75m;南、北引橋的上部結構均采用等截面預應力混凝土連續箱梁,跨徑組合為(30m×3)×5;下部結構墩柱基礎采用混凝土鉆孔灌注樁,重力式U型橋臺;橋面系護欄采用鋼筋混凝土防撞護欄;橋?qū)?5m,橫斷面布置采用0.5m(護欄)+15m(車行道)+0.5m(護欄)+3m(中分帶)+0.5m(護欄)+15m(車行道)+0.5m(護欄);河床地質自上而下為厚3m淤泥質黏土層、厚5m砂土層、厚2m砂層、厚6m卵礫石層等;河道最高水位(含浪高)高程為19.5m,水流流速為1.8m/s。橋梁立面布置如圖4所示。
項目部編制的施工方案有如下內容:
(1)根據主橋結構特點及河道通航要求,擬定主橋上部結構的施工方案,為滿足施工進度計劃要求,施工時將主橋上部結構劃分成 ?、①、②、③等施工區段,其中,施工區段 0 的長度為14m,施工區段①每段施工長度為4m,采用同步對稱施工原則組織施工,主橋上部結構施工區段劃分如圖4所示。
(2)由于河道有通航要求,在通航孔施工期間采取安全防護措施,確保通航安全。
(3)根據橋位地質、水文、環境保護、通航要求等情況,擬定主橋水中承臺的圍堰施工方案,并確定了圍堰的頂面高程。
(4)防撞護欄施工進度計劃安排,擬組織2個施工組同步開展施工,每個施工班組投入1套鋼模板,每套鋼模板長91m,每套鋼模板的施工周轉效率為3天。施工時,鋼模板兩端各0.5m作為導向模板使用。
問題:
1.列式計算該橋多孔跨徑總長;根據計算結果指出該橋所屬的橋梁分類。
2.施工方案(1)中,分別寫出主橋上部結構連續剛構及施工區段②最適宜的施工方法;列式計算主橋16號墩上部結構的施工次數(施工區段③除外)。
3.結合圖4及施工方案(1),指出主橋“南邊孔、跨中孔、北邊孔”先后合龍的順序(用“南邊孔、跨中孔、北邊孔”及箭頭“→”作答;當同時施工時,請將相應名稱并列排列);指出施工區段③的施工時間應選擇一天中的什么時候進行?
4.施工方案(2)中,在通航孔施工期間應采取哪些安全防護措施?
5.施工方案(3)中,指出主橋第16、17號墩承臺施工最適宜的圍堰類型;圍堰高程至少應為多少米?
6.計算護欄施工的工期。

- · #專業#2023年一級建造師考試項目管理科目考情分析
- · 【直播】一級建造師刷金題 找秘籍——3年試題,5天模擬
- · 下列關于沉沒成本的說法中,正確的有( )。
- · 備考一級建造師考試 “看答案就會,做題就沒方向”怎么破?
- · 一級建造師歷年試題及答案解析匯總(2011-2024)
- · 一建考試多選題如何選?支招來襲!
- · 一級建造師公路實務歷年試題及考試答案解析
- · 北京一級建造師公路實務歷年試題及考試答案解析
- · 上海一級建造師公路實務歷年試題及考試答案解析
- · 重慶一級建造師公路實務歷年試題及考試答案解析
