(三)
背景資料

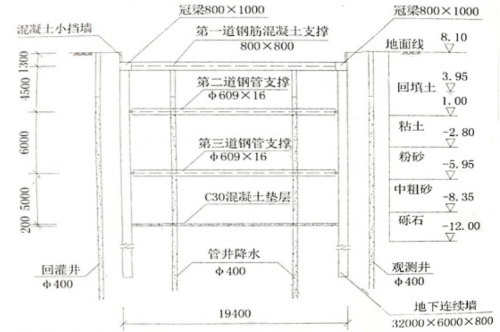

某市政企業中標一城市地鐵車站項目,該項目地處城郊結合部,場地開闊,建筑物稀少,車站全長200m,寬19.4m,深度16.8m,設計為地下連續墻圍護結構,采用鋼筋混凝土支撐與鋼管支撐,明挖法施工。本工程開挖區域內地層分布回填土、黏土、粉砂、中粗砂及礫石,地下水位位于3.95m處。詳見圖3。
項目部依據設計要求和工程地質資料編制了施工組織設計。施工組織設計明確以下內容:
(1)工程全長范圍內均采用地下連續墻圍護結構,連續墻頂部設有800×1000mm的冠梁;鋼筋混凝土支撐與鋼管支撐的間距為:垂直間距4~6m,水平間距為8m。主體結構采用分段跳倉施工,分段長度為20m。
(2)施工工序為:圍護結構施工→降水→第一層土方開挖(挖至冠梁底面標高)→A→第二層土方開挖→設置第二道支撐→第三層土方開挖→設置第三道支撐→最底層開挖→B→拆除第三道支撐→C→負二層中板、中板梁施工→拆除第二道支撐→負一層側墻、中柱施工→側墻頂板施工→D。
(3)項目部對支撐作業做了詳細的布置:圍護結構第一道采用鋼筋混凝土支撐,第二、第三道采用φ609×16mm的鋼管支撐,鋼管支撐一端為活絡頭,采用千斤頂在該側施加預應力,預應力加設前后的12h內應加密監測頻率。
(4)后澆帶設置在主體結構中間部位,寬度為2m,當兩側混凝土強度達到100%設計值時,開始澆筑。
(5)為防止圍護變形,項目部制定了開挖和支護的具體措施;
a.開挖范圍及開挖、支撐順序均應與圍護結構設計工況相一致。
b.挖土要嚴格按照施工方案規定進行。
c.軟土基坑必須分層均衡開挖。
d.支護與挖土要密切配合,嚴禁超挖。
問題:
1.根據背景資料本工程圍護結構還可以采用哪些方式。
2.寫出施工工序中代號A、B、C、D對應的工序名稱。
3.鋼管支撐施加預應力前后,預應力損失如何處理?
4.后澆帶施工應有哪些技術要求?
5.補充完善開挖和支護的具體措施。
