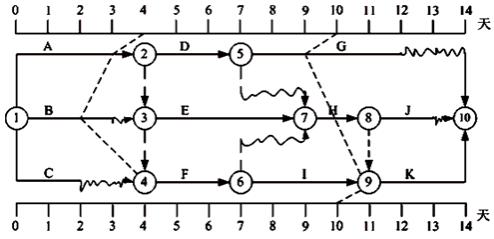

下圖所示的雙代號時標網絡計劃,執行到第4天及第10天時,檢查其實際進度,見圖中前鋒線所示,檢查結果表示( )。
2021年新版教材已經發布,目前階段,有許多考生都已經開始為2021年一級建造師考試做準備,建設工程教育網就為大家整理了一級建造師《建設工程項目管理》的模擬題與答案解析,供考生們參考學習,助大家一臂之力!
下圖所示的雙代號時標網絡計劃,執行到第4天及第10天時,檢查其實際進度,見圖中前鋒線所示,檢查結果表示( )。
A.第4天末檢查時工作A拖后1天,影響工期1天
B.第4天末檢查時工作B拖后1天,但不影響工期
C.第10天末檢查時工作I提前1天,可使工期提前1天
D.在第5天到第10天內,工作F和工作I的實際進度正常
E.第10天末檢查時工作G拖后1天,但不影響工期
『正確答案』AE
『答案解析』本題考查的是雙代號時標網絡計劃。選項B,工作B雖然不是關鍵工作,但第四周檢查時已經拖后1周,且已經沒有自由時差,所以對工期有影響;選項C,該網絡圖有2條關鍵線路,分別為1-2-3-4-6-9-10 、1-2-3-7-8-9-10,雖然工作I提前1天,但總工期仍為14天;選項D,在第5周到第10周內,工作F實際進度正常,但工作I的實際進度提前1天。
本題涉及知識點:雙代號時標網絡計劃
以上就是為大家分享的2021年一級建造師《建設工程項目管理》模擬題,建設工程教育網將持續關注2021年一級建造師考試的相關信息。更多2021年一級建造師考試內容,盡在建設工程教育網一級建造師欄目!
推薦:

- · 2025年一級建造師考試日期敲定:9月20、21日
- · 2025年一級建造師考試安排出爐,考生注意時間表
- · 2025年一級建造師考試時間表發布,考生需注意
- · 2024年度一級建造師考試成績何時公布?
- · 2025年一級建造師項目管理學習計劃時間表
- · 【考情】2024年一級建造師《項目管理》考試考點回顧/分析
- · 2024年一級建造師提前多久開始備考可以通過
- · 一級建造師VIP特訓營考點覆蓋率如此之高!真是太驚喜了!
- · 2023年建設網一建《建筑工程》考試考情分析
- · 2023年建設網一建《市政工程》考試考情分析
