賈世龍監理《進度控制》考點細講:S曲線比較法
監理工程師正在處于緊張的備考時期,各位學員復習的都怎么樣呢?為了幫助大家備考,建設工程教育網精選大量極具代表性的習題,深入剖析解題思路,提煉高頻考點,指導學員熟悉考試題型、掌握命題規律、提高解題能力,幫助考生循序漸進掌握知識點、全面夯實基礎,學習有條理,備考更輕松!
知識點:S曲線比較法
概念:以橫坐標為表示時間,縱坐標表示累計完成任務量,繪制一條按計劃時間累計完成任務量的S曲線;然后將工程項目實施過程中各檢查時間實際累計完成任務量的S曲線也繪制在同一坐標系中,進行實際進度與計劃進度比較的一種方法。
(一)S曲線的繪制方法
●確定單位時間計劃完成任務量
●計算不同時間累計完成任務量
●根據累計完成任務量繪制S曲線
例題

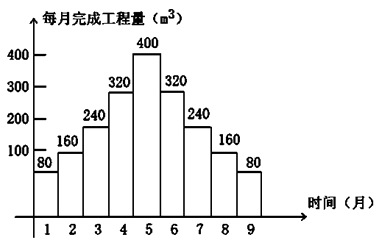

圖4-9每月完成工程量圖
完成工程量匯總表表4-1
| 時間(月) | 1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | 9 |
| 每月完成量(m3) | 80 | 160 | 240 | 320 | 400 | 320 | 240 | 160 | 80 |
| 累計完成量(m3) | 80 | 240 | 480 | 800 | 1200 | 1520 | 1760 | 1920 | 2000 |
(二)實際進度與計劃進度的比較

1.工程項目實際進展?fàn)顩r

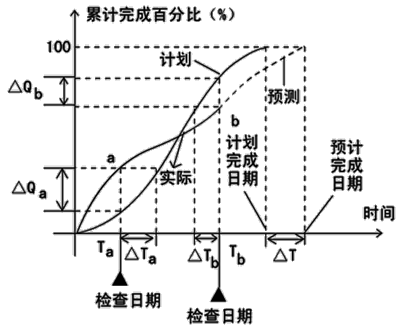

如果工程實際進展點落在計劃S曲線左側,表明此時實際進度比計劃進度超前,如圖4-11中的a點;
如果工程實際進展點落在S計劃曲線右側,表明此時實際進度拖后,如圖4-11中的b點;
如果工程實際進展點正好落在計劃S曲線上,則表示此時實際進度與計劃進度一致。
2.工程項目實際進度超前或拖后的時間
在S曲線比較圖中可以直接讀出實際進度比計劃進度超前或拖后的時間(橫坐標)。
如圖4—11所示,△Ta表示Ta時刻實際進度超前的時間;△Tb表示Tb時刻實際進度拖后的時間。
3.工程項目實際超額或拖欠的任務量
在S曲線比較圖中也可直接讀出實際進度比計劃進度超額或拖欠的任務量(縱坐標)。
4.后期工程進度預測
如果后期工程按原計劃速度進行,則可做出后期工程計劃S曲線如圖4—11中虛線所示,從而可以確定工期拖延預測值△T.
同步試題
1.在利用S曲線比較建設工程實際進度與計劃進度時,如果檢查日期實際進展點落在計劃S曲線的右側,則該實際進展點與計劃S曲線在縱坐標方向的距離表示該工程( )。
A.實際進度超前的時間
B.實際超額完成的任務量
C.實際進度拖后的時間
D.實際拖欠的任務量
【正確答案】D
【答案解析】本題考查的是S曲線比較法??v坐標距離表示超額或拖欠的任務量。如果檢查日期實際進展點落在計劃S曲線的右側,則該實際進展點與計劃S曲線在縱坐標方向的距離表示該工程實際拖欠的任務量。參見教材P97。
- · 【一年雙證】為什么監理考后建議轉戰一建?
- · 2026年監理工程師《目標控制(土建)》學習計劃時間表
- · 2026年監理工程師《案例分析(土建)》學習計劃時間表
- · 2026年監理工程師《合同管理》學習計劃時間表
- · 2026年監理工程師《監理概論》學習計劃時間表
- · 【考點回顧】2025年監理工程師考試《土建控制》科目考點回顧
- · 【考點回顧】2025年監理工程師考試《案例分析(土建)》科目考點回顧
- · 廣東2025年度監理工程師職業資格考試報考須知
- · 西藏關于2025年度監理工程師職業資格考試報名工作的通知
- · 上海關于做好2025年度全國監理工程師職業資格考試工作的通知





![[em2_01]](https://live.cdeledu.com/web/images/emoji/01.png)
![[em2_02]](https://live.cdeledu.com/web/images/emoji/02.png)
![[em2_03]](https://live.cdeledu.com/web/images/emoji/03.png)
![[em2_04]](https://live.cdeledu.com/web/images/emoji/04.png)
![[em2_05]](https://live.cdeledu.com/web/images/emoji/05.png)
![[em2_06]](https://live.cdeledu.com/web/images/emoji/06.png)
![[em2_07]](https://live.cdeledu.com/web/images/emoji/07.png)
![[em2_08]](https://live.cdeledu.com/web/images/emoji/08.png)
![[em2_09]](https://live.cdeledu.com/web/images/emoji/09.png)
![[em2_10]](https://live.cdeledu.com/web/images/emoji/10.png)
![[em2_11]](https://live.cdeledu.com/web/images/emoji/11.png)
![[em2_12]](https://live.cdeledu.com/web/images/emoji/12.png)
![[em2_13]](https://live.cdeledu.com/web/images/emoji/13.png)
![[em2_14]](https://live.cdeledu.com/web/images/emoji/14.png)
![[em2_15]](https://live.cdeledu.com/web/images/emoji/15.png)
![[em2_16]](https://live.cdeledu.com/web/images/emoji/16.png)
![[em2_17]](https://live.cdeledu.com/web/images/emoji/17.png)
![[em2_18]](https://live.cdeledu.com/web/images/emoji/18.png)
![[em2_19]](https://live.cdeledu.com/web/images/emoji/19.png)
![[em2_20]](https://live.cdeledu.com/web/images/emoji/20.png)






掃一掃立即下載
掃碼添加老師
