某分部工程由4個施工過程組成,分為3個施工段組織流水施工
書山有路勤為徑,學海無涯苦作舟。2020年監理工程師考試已經結束,想要備考2021年監理工程師考試的小伙伴們要準備起來啦!小編為大家整理了監理工程師知識點相關習題,小伙伴們快做起來吧!

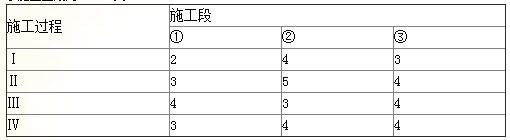

1、某分部工程由4個施工過程組成,分為3個施工段組織流水施工,其流水節拍(天)見下表。則流水施工工期為( )天。
A、20
B、21
C、22
D、23
【正確答案】 D
【答案解析】 本題考查的是流水施工工期的確定。用錯位相減取大差法計算流水步距,
Ⅰ與Ⅱ:
在差數列中取最大值求出流水步距。
施工過程Ⅰ與Ⅱ之間的流水步距:K1,2=3天;施工過程Ⅱ與Ⅲ之間的流水步距:K2,3=5天;施工過程Ⅲ與Ⅳ之間的流水步距:K3,4=4天。流水施工工期=(3+5+4)+(3+4+4)=23天。參見教材P32

- · 2024年監理工程師土建控制考試考情分析
- · 網絡計劃工期優化及計劃調整歷年考試分值+練習題+思維導圖
- · 建設工程目標控制內容和主要方式歷年考試分值+練習題+思維導圖
- · 建設工程監理組織歷年考試分值+練習題+思維導圖
- · 2021年監理工程師交通案例教材精講班課程已經開通
- · 2021年監理工程師教材變化有哪些?如何應對?
- · 鼓勵與實力并存 監理工程師無憂班老師講的好 班主任太暖心啦~
- · 采用縮短某些工作持續時間的方法來調整建設項目進度計劃
- · 監理工程師審核施工進度計劃的內容有( )。
- · 對于非施工單位原因造成的工程質量缺陷,( )應核實修復工程費用
