監理工程師難點知識:?jiǎn)未?hào)搭接網絡計劃時間參數的計算
單代號搭接網絡計劃計算順序:最早開始時間、最早完成時間→時間間隔→總時差、自由時差→最遲開始時間、最遲完成時間。即ESi、EFi→LAGi,j→TFi、FFi→LSi、LFi.下面以圖1單代號搭接網絡計劃為例,說明其計算方法。

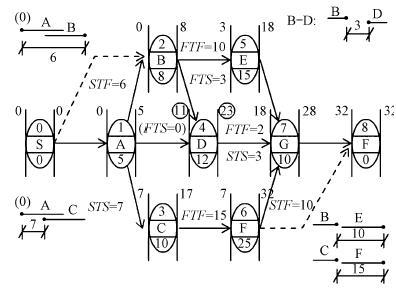

圖1單代號搭線網絡計劃圖
計算順序:
前→后;ESi、EFi→LAGi,j→TFi、FFi→LSi、LFi。

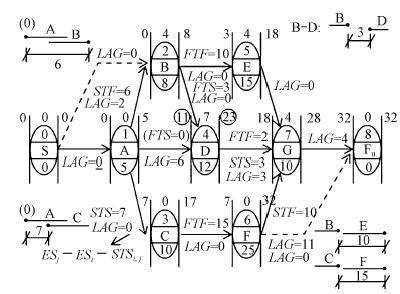

?。?)先從左到右計算工作的最早開始時間和最早完成時間具體見圖2~圖4。

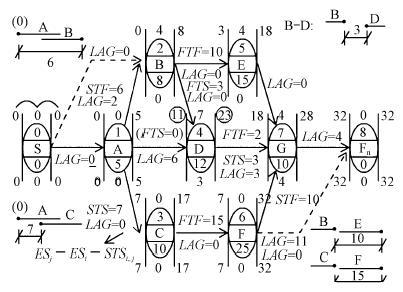

圖2計算過程(一)

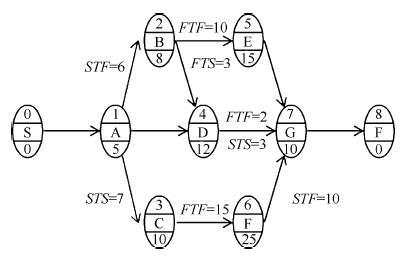

圖3計算過程(二)

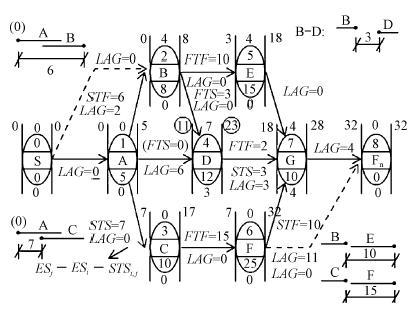

圖4計算過程(三)
?。?)計算相鄰工作之間的時間間隔,有搭接關系的LAGi,j計算公式:
具體計算見圖5、圖6。

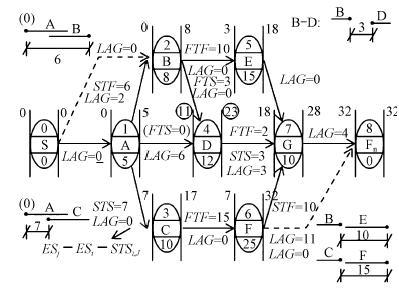

圖5計算過程(四)

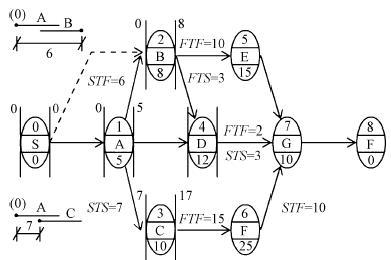

圖6計算過程(五)
?。?)計算工作的總時差和自由時差,具體計算見圖7、圖8。

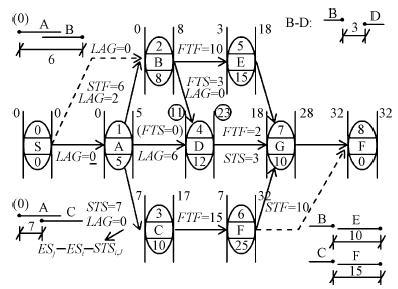

圖7計算過程(六)
圖8計算過程(七)
(4)計算工作的最遲開始時間和最遲完成時間,計算順序:
具體計算見圖9。

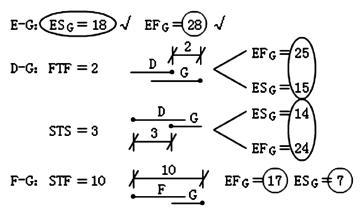

圖9計算過程(八)
(5)確定網絡計劃的關鍵路線:線路上時間間隔從頭到尾全部為0的路線為關鍵路線(圖10)。
圖10計算過程(九)

- · 2022年監理投資控制習題:建筑安裝工程費用計算方法
- · 2022年監理進度控制習題:監理單位的進度監控
- · 2022年監理質量控制習題:監理企業質量管理體系的建立與實施
- · 監理工程師歷年試題-09年~21年
- · 2021年監理理論和法規復習資料:勘察設計
- · 監理工程師考點精講:簡明標準施工招標文件和標準設計施工總承包招標文件
- · 監理工程師目標控制(交通):監理工程師在質量控制方面的主要職責
- · 監理工程師歷年試題及答案匯總(04年~20年)
- · 《合同管理》知識點:材料設備采購合同的一般特點
- · 工程設計過程中的服務-監理工程師基本理論和法規考點
