監理土建案例知識點:建設工程安全生產管理的監理工作

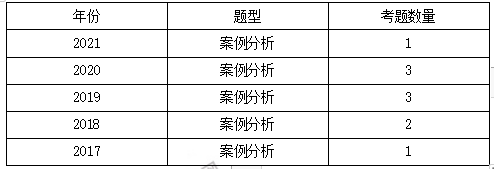

一、分值統計
二、金題鞏固
【2021年】(試題二)事件2:監理人員巡視發現:(1)施工項目技術負責人兼任安全員;(2)本工程已完工的地下一層有工人居住;(3)正在使用的腳手架連墻件被拆除。
問題:事件2中,指出施工單位做法的不妥之處,說明理由。
【正確答案】(1)施工項目技術負責人兼任安全員不妥;
理由:施工單位應設置專職安全管理人員,不應由施工項目技術負責人兼任。
(2)本工程已完工的地下一層有工人居住不妥;
理由:《建設工程安全生產管理條例》明確規定,不得在尚未竣工的建筑物內設置員工集體宿舍。
(3)正在使用的腳手架連墻件被拆除不妥;
理由:不應拆除正在使用的腳手架連墻件。
【2020年】(試題二)事件5:在塔式起重機拆除過程中發生了生產安全事故,造成4人死亡、5人重傷,直接經濟損失1200萬元。事故發生后,施工單位立即報告了建設單位和有關主管部門,總監理工程師立即簽發了工程暫停令,并指揮施工單位開展應急搶險工作。事故發生2小時后,總監理工程師向監理單位負責人報告了事故情況。
問題:針對事件5,判別生產安全事故等級。指出總監理工程師做法的不妥之處,說明理由。
【正確答案】主要考核考生對工程安全生產管理法律法規的掌握程度。
發生的生產安全事故等級為較大事故。
由總監理工程師指揮施工單位開展應急搶險工作不妥;因應急搶險工作屬于施工單位的工作職責。
總監理工程師在事故發生2小時后向監理單位負責人報告不妥;根據有關規定,總監理工程師應在事故發生后立即向監理單位負責人報告。
【2020年】(試題三)事件1:乙施工單位編制的深基坑工程專項施工方案經項目經理審核簽字后報甲施工單位審批,甲施工單位認為該深基坑工程已超過一定規模,要求乙施工單位組織召開專項施工方案專家論證會(huì ),并派甲施工單位技術負責人以論證專家身份參加專家論證會(huì )。
問題:根據《危險性較大的分部分項工程安全管理規定》,指出事件1中的不妥之處,寫出正確做法。
【正確答案】主要考核考生對《危險性較大的分部分項工程安全管理規定》相關內容的掌握程度。
(1)乙施工單位編制的專項施工方案經項目經理審核簽字后報甲施工單位審批不妥;正確做法:專項施工方案應經乙施工單位技術負責人審核簽字并加蓋公章后報甲施工單位審批。
(2)甲施工單位要求乙施工單位組織召開專家論證會(huì )不妥;正確做法:專項施工方案應經甲施工單位審核和總監理工程師審查后,由甲施工單位組織召開專家論證會(huì )。
(3)甲施工單位技術負責人以專家身份參加專家論證會(huì )不妥;正確做法:論證專家應從建設主管部門建立的專家庫中選取。
【2020年】(試題三)事件2:深基坑工程專項施工方案經專家論證,需要進行修改。乙施工單位項目經理根據專家論證報告中的意見對專項施工方案進行修改完善后立即組織實施。
問題:根據《危險性較大的分部分項工程安全管理規定》,指出事件2中的不妥之處,寫出正確做法。
【正確答案】主要考核考生對《危險性較大的分部分項工程安全管理規定》相關內容的掌握程度。
乙施工單位項目經理對專項施工方案修改完善后立即組織實施不妥;正確做法:修改完善后的專項施工方案應由乙施工單位技術負責人和甲施工單位負責人審核簽字、加蓋公章,并由總監理工程師審查簽字、加蓋執業印章后方可實施。
【2019年】(試題二)事件2:專業分包單位編制了深基坑土方開挖專項施工方案,經專業分包單位技術負責人簽字后,報送項目監理機構審查的同時開始了挖土作業,并安排施工現場技術負責人兼任專職安全管理人員負責現場監督。專業監理工程師發現上述情況后及時報告總監理工程師,并建議簽發《工程暫停令》。
問題:針對事件2,專業分包單位的做法有什么不妥?寫出正確做法。
【正確答案】(1)不妥之處:將專項施工方案報送項目監理機構審查;
正確做法:應將專項施工方案報施工單位審批。
(2)不妥之處:在報批專項施工方案的同時開始挖土作業;
正確做法:應在專項施工方案按程序獲得審批同意后方可施工。
(3)不妥之處:安排技術負責人兼任專職安全管理人員進行現場監督;
正確做法:應安排專職安全管理人員進行現場監督。

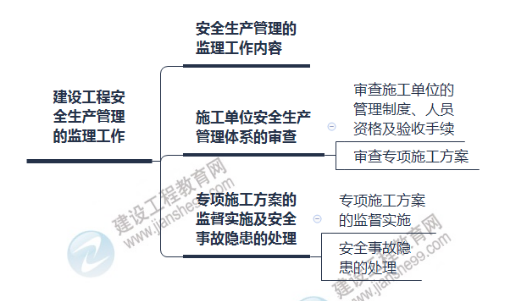

三、思維導圖

- · 2024年監理工程師理論和法規考試考情分析
- · 2023年監理工程師理論和法規考試試題答案多選題6-10題
- · 2023年監理工程師理論和法規考試試題答案多選題1-5題
- · 2023年監理工程師理論和法規考試試題答案36-40題
- · 2023年監理工程師理論和法規考試試題答案11-15題
- · 2023年監理工程師理論和法規考試試題答案6-10題
- · 2023年監理工程師土建控制考試試題答案多選題1-5題
- · 監理工程師水利工程專業科目考試大綱(2023年修訂版)
- · 2022年監理工程師《監理合同》考后點評(11月補考)
- · 河南省2022年度監理工程師資格考試補考的通告
