一級建造師復習指導:網絡計劃基本概念網絡計劃基本概念
一、網絡圖和工作

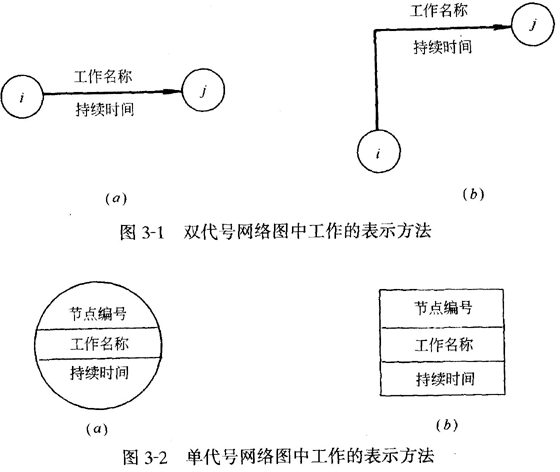

網絡圖是由箭線和節點組成,用來表示工作流程的有向、有序網狀圖形。一個網絡圖表示一項計劃任務。網絡圖中的工作是計劃任務按需要粗細程度劃分而成的、消耗時間或同時也消耗資源的一個子項目或子任務。工作可以是單位工程;也可以是分部工程、分項工程;一個施工過程也可以作為一項工作。在一般情況下,完成一項工作既需要消耗時間,也需要消耗勞動力、原材料、施工機具等資源。但也有一些工作只消耗時間而不消耗資源,如混凝土澆筑后的養護過程和墻面抹灰后的干燥過程等。網絡圖有雙代號網絡圖和單代號網絡圖兩種。雙代號網絡圖又稱箭線式網絡圖,它是以箭線及其兩端節點的編號表示工作;同時,節點表示工作的開始或結束以及工作之間的連接狀態。單代號網絡圖又稱節點式網絡圖,它是以節點及其編號表示工作,箭線表示工作之間的邏輯關系。網絡圖中工作的表示方法如圖3-1和圖3-2所示。
網絡圖中的節點都必須有編號,其編號嚴禁重復,并應使每一條箭線上箭尾節點編號小于箭頭節點編號。在雙代號網絡圖中,一項工作必須有惟一的一條箭線和相應的一對不重復出現的箭尾、箭頭節點編號。因此,一項工作的名稱可以用其箭尾和箭頭節點編號來表示。而在單代號網絡圖中,一項工作必須有惟一的一個節點及相應的一個代號,該工作的名稱可以用其節點編號來表示。
在雙代號網絡圖中,有時存在虛箭線,虛箭線不代表實際工作,我們稱之為虛工作。虛工作既不消耗時間,也不消耗資源。虛工作主要用來表示相鄰兩項工作之間的邏輯關系。但有時為了避免兩項同時開始、同時進行的工作具有相同的開始節點和完成節點,也需要用虛工作加以區分。
在單代號網絡圖中,虛擬工作只能出現在網絡圖的起點節點或終點節點處。
二、工藝關系和組織關系
工藝關系和組織關系是工作之間先后順序關系——邏輯關系的組成部分。

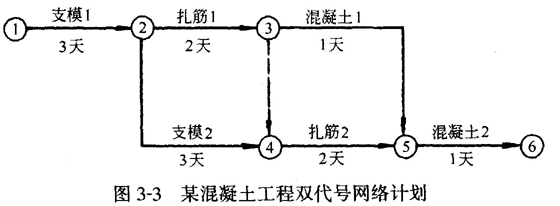

(一)工藝關系生產性工作之間由工藝過程決定的、非生產性工作之間由工作程序決定的先后順序關系稱為工藝關系。如圖3-3所示,支模1一扎筋1一混凝土1為工藝關系。
(二)組織關系工作之間由于組織安排需要或資源(勞動力、原材料、施工機具等)調配需要而規定的先后順序關系稱為組織關系。如圖3-3所示,支模1-支模2;扎筋1-扎筋2等為組織關系。
三、緊前工作、緊后工作和平行工作
(一)緊前工作在網絡圖中,相對于某工作而言,緊排在該工作之前的工作稱為該工作的緊前工作。在雙代號網絡圖中,工作與其緊前工作之間可能有虛工作存在。
(二)緊后工作在網絡圖中,相對于某工作而言,緊排在該工作之后的工作稱為該工作的緊后工作。在雙代號網絡圖中,工作與其緊后工作之間也可能有虛工作存在。
(三)平行工作在網絡圖中,相對于某工作而言,可以與該工作同時進行的工作即為該工作的平行工作。
緊前工作、緊后工作及平行工作是工作之間邏輯關系的具體表現,只要能根據工作之間的工藝關系和組織關系明確其緊前或緊后關系,即可據此繪出網絡圖。它是正確繪制網絡圖的前提條件。
四、先行工作和后續工作
(一)先行工作相對于某工作而言,從網絡圖的第一個節點(起點節點)開始,順箭頭方向經過一系列箭線與節點到達該工作為止的各條通路上的所有工作,都稱為該工作的先行工作。
(二)后續工作相對于某工作而言,從該工作之后開始,順箭頭方向經過一系列箭線與節點到網絡圖最后一個節點(終點節點)的各條通路上的所有工作,都稱為該工作的后續工作。
五、線路、關鍵線路和關鍵工作
(一)線路網絡圖中從起點節點開始,沿箭頭方向順序通過一系列箭線與節點,最后到達終點節點的通路稱為線路。線路既可依次用該線路上的節點編號來表示,也可依次用該線路上的工作名稱來表示。
(二)關鍵線路和關鍵工作在關鍵線路法(CPM)中,線路上所有工作的持續時間總和稱為該線路的總持續時間。總持續時間最長的線路稱為關鍵線路,關鍵線路的長度就是網絡計劃的總工期。
在網絡計劃中,關鍵線路可能不止一條。而且在網絡計劃執行過程中,關鍵線路還會發生轉移。
關鍵線路上的工作稱為關鍵工作。在網絡計劃的實施過程中,關鍵工作的實際進度提前或拖后,均會對總工期產生影響。因此,關鍵工作的實際進度是建設工程進度控制工作中的重點。

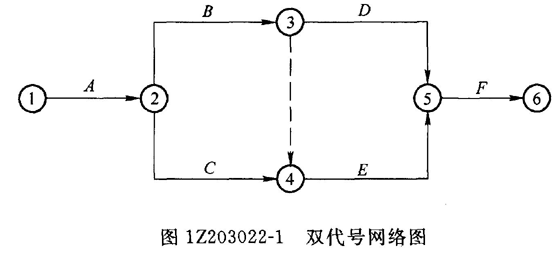

(2)雙代號網絡圖是以箭線及其兩端節點的編號表示工作的網絡圖,如下圖:


- ·2019二建公路工程考前核心知識點:公路工程施工技術交底
- ·一級建造師建筑工程管理與實務考點復習:項目機械設備管理工作的主要內容
- ·2019年二級建造師《建筑實務》備考難度分析
- ·2018一級建造師《項目管理》復習:施工組織設計的基本內容
- ·2018一級建造師備考方法大總結
- ·改革在即 2018年如何提前拿下造價工程師證書?
- ·2018年一級建造師報名臨近 備考刻不容緩
- ·2017年一級建造師《水利水電工程管理與實務》科目考試特點
- ·2017年一級建造師《市政工程管理與實務》科目考試特點
- ·2017年一級建造師《機電工程管理與實務》科目考試特點
